土木在线论坛 \ 暖通空调 \ 中央空调 \ 通风与空调设计施工流程方法总结

通风与空调设计施工流程方法总结

发布于:2023-01-28 09:49:28 来自:暖通空调/中央空调 [复制转发]

要求空调及通风环境特点:

Ⅰ:克服自然环境造成的人体不舒适感。

Ⅱ:克服灯光、设备散热量及人体热负荷。

Ⅲ:空间密闭,需克服二氧化碳、烟气及食品气味造成的不舒适感。

Ⅳ:满足美观性及舒适性要求。

设计参数与注意事项

2.1、空调系统设计参数(详见附表民用建筑空调冷负荷的估算指标)

(以长江流域为例)

A:冷负荷200-400W/㎡,考虑日照及散热选择

B:热负荷  40~70W/㎡ ,考虑散热及通风性选择

2.2、通风系统设计参数(详见附表各场所每小时换气次数及各场所最小新风量)

A:厕所换气次数:10~20次/h

B:餐厅:5~10次/h

C: 厨房:15~20次/h

D:宾馆客房及办公室:1~3次/h

E:KTV包厢:3~6次

2.3、防排烟系统设计参数

A:防火分区地上≦2000㎡,地下≦1000㎡;防烟分区≦500㎡,根据地方规范要求,大于50或100的包间按单独防烟分区处理。

B:一台排烟风机带两个以上防烟分区的系统,按最大防烟分区面积计算单位排烟量≧120㎡/h,一台排烟风机只带一个防烟分区,单位排烟量按≧60㎡/h计算,但风机总排烟量不小于7200m /h。防火分区的补风按不小于总排烟量的50%取(靠窗且窗户面积达到规范要求的除外)。

C:主风管风速≦15m/s,排烟风口风速≦8m/s,补风口风速≦8m/s,补风口与排烟口间距不小于5m/s。

D:排烟风机排烟量需比理论计算所得排烟量大30%,且风机选型时应选风机性能曲线中间的参数,根据管道走向情况考虑风机压头≧500Pa。

2.4、排烟与排风共用系统设计原理及注意事项

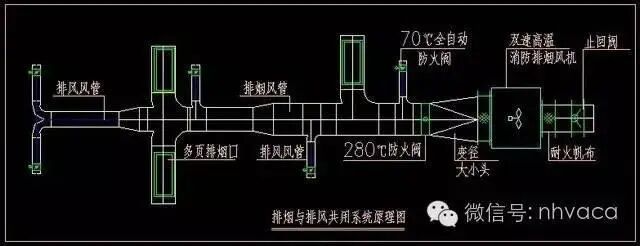

原理:根据所需排风量与排烟量选择双速风机,正常情况下手动开启低速进行排风,此时的多页排烟口处于关闭状态,全自动防火阀处于开启状态;当发生火灾时,消防控制系统强切电源,打开多页排烟口,切换至消防电源,自动启动高速进行排烟,同时关闭所有的全自动防火阀。

注意事项

排烟口尽可能不要在主管道上连续布置风口,如下图,这样会造成末端排烟风口风量很小甚至无风,应该布置在支管道上,如上图;另风管、风阀的严密性是保证风量达到设计要求最重要的一点。

设计阶段注意事项

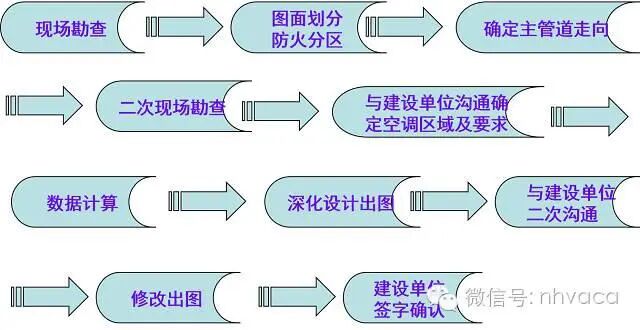

设计流程

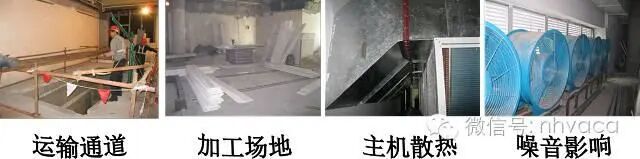

现场勘查注意事项:

确定空调主机放置区域,评估适合使用的系统类型,注意散热和噪音;

找到新风采集点及排烟出口(两者之间的距离不能小于5米);

确定疏散通道,一个防火分区一般要求2个直通室外的通道;

确定新风机及排烟风机适合安装的位置    ;

测量现场标高,做好记录;

观察外部环境,综合考虑外部环境对系统的影响因素,如日照强度、新风采集点有没有垃圾站、排风点是否对外部环境造成影响、主机的噪音是否会影响环评等;

现场有没有加工及材料堆放场地,设备的运输通道,白天或夜间施工;

是否存在对环境造成影响。

防火分区划分注意事项

之所以将防火分区划分单独列出,且放置在设计流程的前面,因为防火分区影响到整个空调及通风系统的布局,风管道尽量避免穿越防火分区,否则需加装防火阀并且做好封堵。在划分防火分区的过程中必须与装修、消防专业沟通到位,统一规划防火墙、防火门及挡烟垂壁,特别注意防火分区内必须有直通室外的逃生通道。

确定主管道走向

主要是避免管道重叠影响标高的问题,按照此原则可减少图纸二次深化的工作量,施工可行性大大提高。

二次勘查现场

主要是对主风管管道及设备位置进行校核,避免图纸设计完成后的二次较大的改动,不然前期的设计工作会白白的浪费掉很多的时间和精力。KTV的空调及通风工程在安装工程里面来说属于中小型系统,尽量做到设计图就是施工图。另外,KTV营业场地基本是租赁型场地,前期基础的安装工程已完成,可能还会与其它营业功能区域共用基础系统,基本上是改造工程,所以二次勘查及为重要。

与建设单位沟通空调区域及要求

主要是与建设单位工程负责人进行沟通确认,有以下几点:

空调需覆盖的区域,在KTV里面除了营业区域之外,还有功能性区域。

建设单位的需求,设计人员不能按照惯例去猜测,比如厨房、办公室、库房、收银台、出酒菜间、客服中心、洗涤间及厕所等都要逐个确认。只有确定好整个空调面积,才能准确的算出需求,避免日后增加工程带来的麻烦。

确定表面美观性的方案,如风口的形式、盘管控制的方式、检修的方案以及建设单位对设备的要求等。

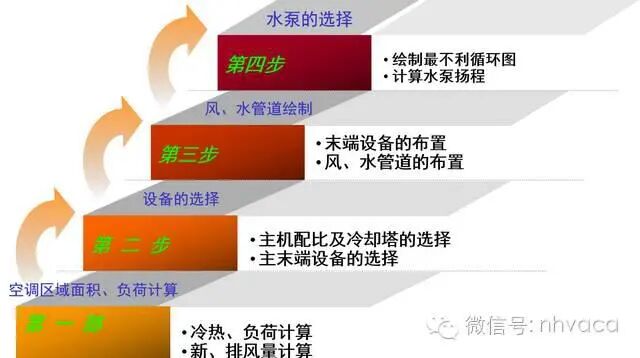

数据计算及设计出图:

冷、热负荷的计算:单位冷负荷Q冷 ,单位面积S,数量N,总冷负荷Q

Q≦Q冷*S*N(考虑同时使用系数)

新、排风量的计算:风量F,单位面积S,高度H,换气次数N

F排≦F新=S*H*N(考虑空调区域正压,卫生间及厨房反之)

排烟及补风量的计算:排烟量F,单位排烟量f,最大防烟分区面积S

F排=f*S   (风机选型时,考虑20%~30%的漏风系数)

F补≧F排*0.5(窗户面积达到规范要求的可取消机械补分)

功率的计算及统计:单台设备功率n,总功率N,数量S

N=n*S (提供给电气专业规划电路)

    金佑空调

主机的配比选择

水泵的选择

风、水管道的绘制出图

在图纸的设计过程中要注意以下几点:

仔细理解装修的造型、标高及区域功能,特别是注意反光灯槽。

充分考虑设备日后的维保及维修空间。

尽量做到控制、操作的方便性。

回风及出风口的位置直接影响系统的安装方式,需跟建设单位提前确定清楚,弄明白建设单位的要求。

与建设单位的二次沟通

图纸设计完成后,需把自己设计的思路,系统的运行及控制方式,通风与空调工程的界面以及需要其它专业配合的工程  ,跟建设单位负责人进行沟通,做到查漏补缺,尽可能满足客户的需求。

最后,就是根据建设单位的意见修改图纸出图,让建设单位签字确认存档,作为日后施工的依据。

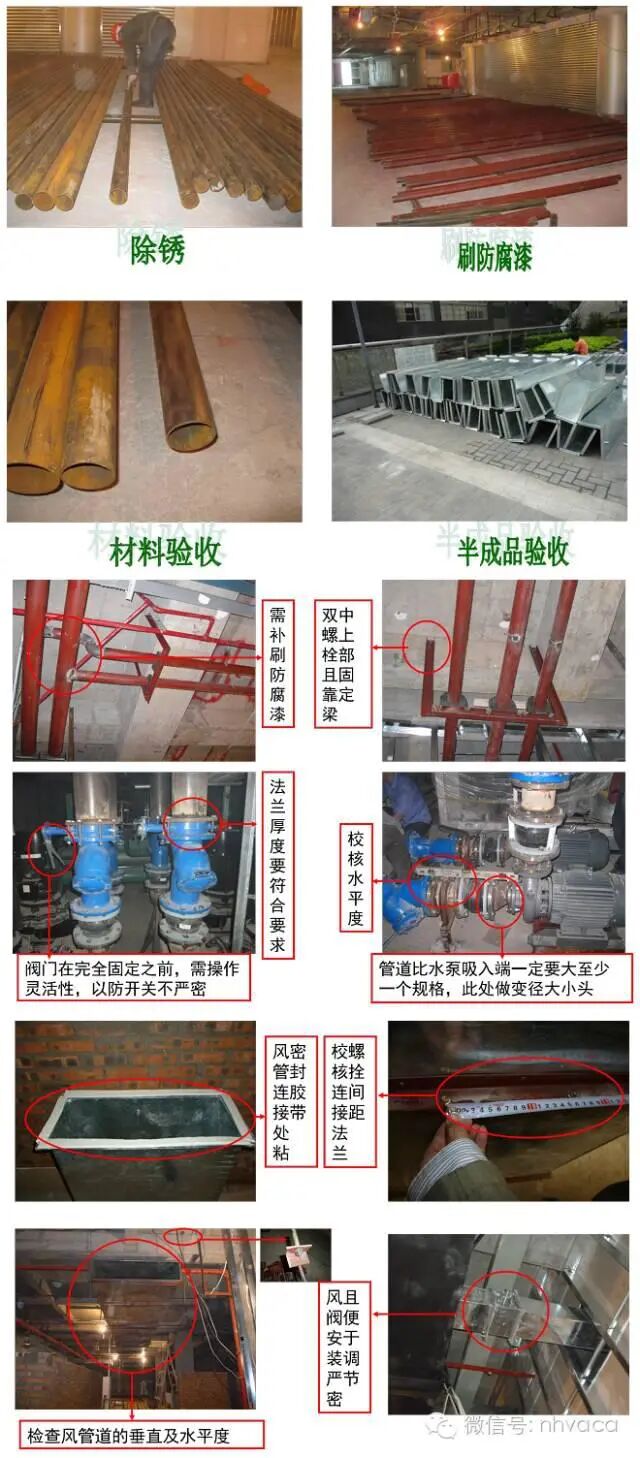

施工节点

因为KTV的环境特点,所以对通风与空调系统在安装过程中,也有一些特殊的要求,有如下几个节点需要注意:

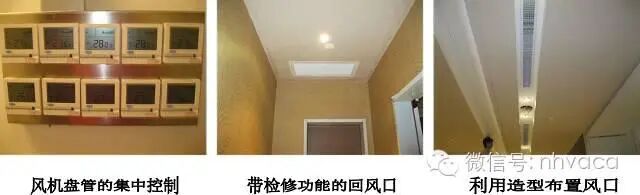

包间通风及空调系统安装要求:

包间只允许布置一个出风口与一个回风口,新风与出风共用,排风与回风共用。(www.iwuchen.com)

每个包间加装一台管道式排风机对包间进行排风,另外加装一台轴流风机对机柜进行散热。

从走道排烟主管道引进包间的排风支管所加装的全自动防火阀,必须安装在包间内,便于检修;新风支管根据系统平衡要求尽可能加装调节阀。

盘管所接水管支管必须加装质量好的电磁二通阀,且所装的截止阀、过滤器、二通阀及不锈钢软接必须便于检修。

整个吊顶内除了通风机空调系统外,还有很多强、弱电及喷淋管道,考虑到工艺的简洁性,设备与风口的连接采用铝箔软管连接。

注:与风机盘管直接连接的回风箱下端不予铆接,便于拆卸更换电机

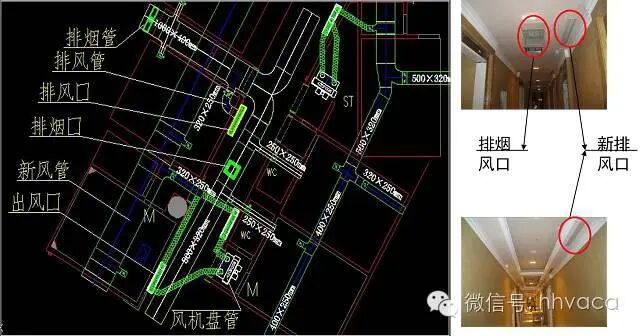

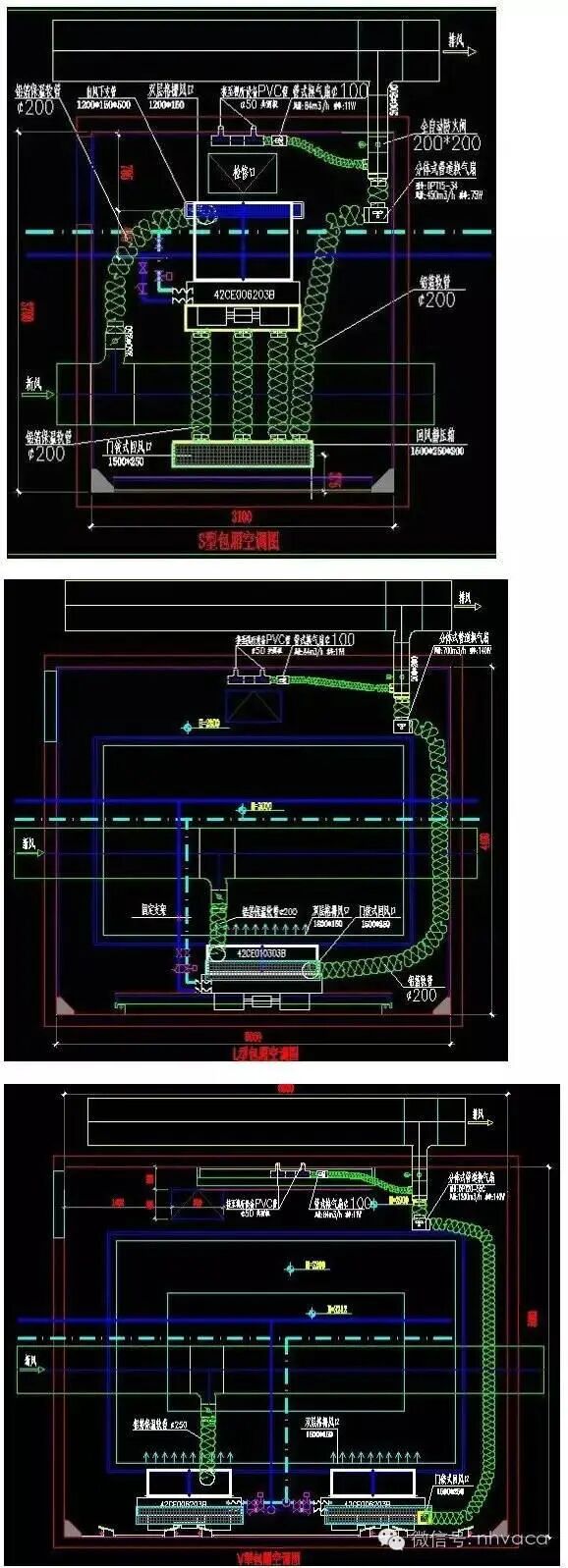

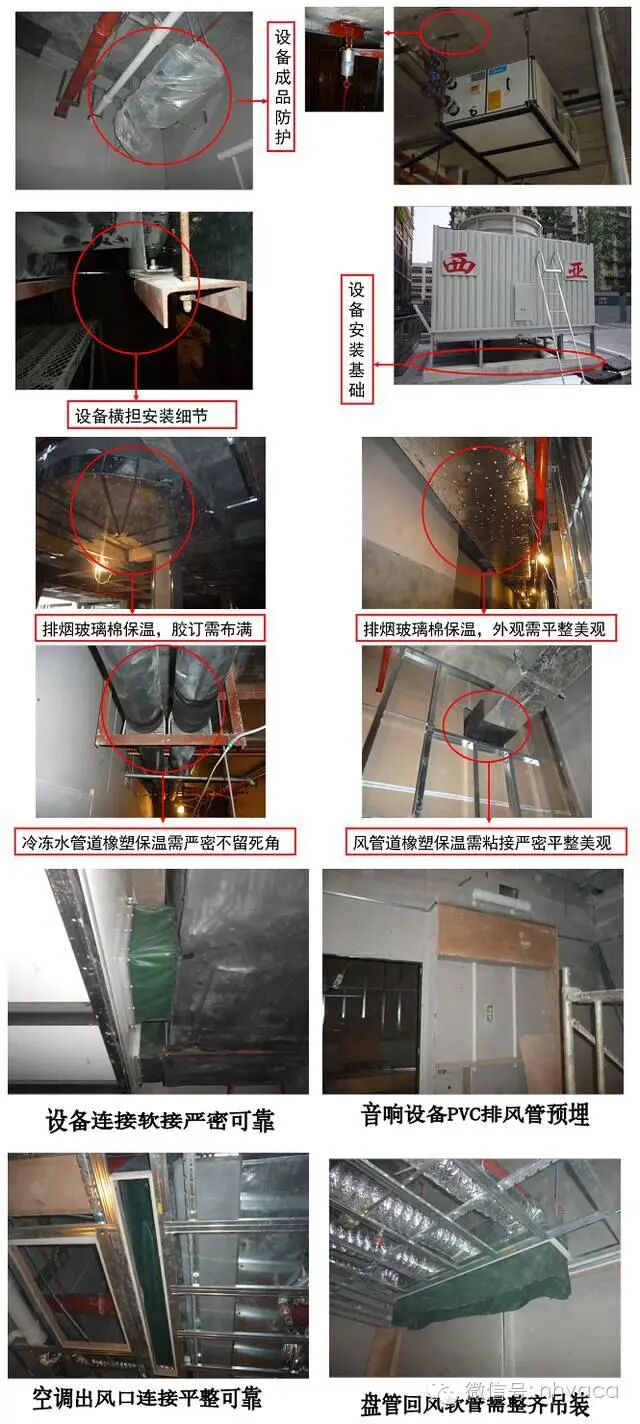

包布置间管道详见下图一至图三:

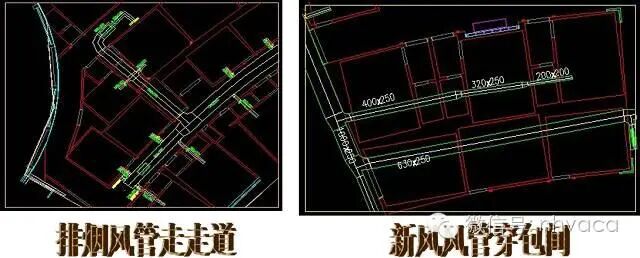

KTV的走道狭长且管道众多,合理的布置风口及管道连接方式,才能达到功能性及美观性要求,以下风管布置平面图中,新排风采用的条形风口,布置在过道两边且靠墙安装,排烟口布置在走道正中间,新排风口需有适当的间隔。

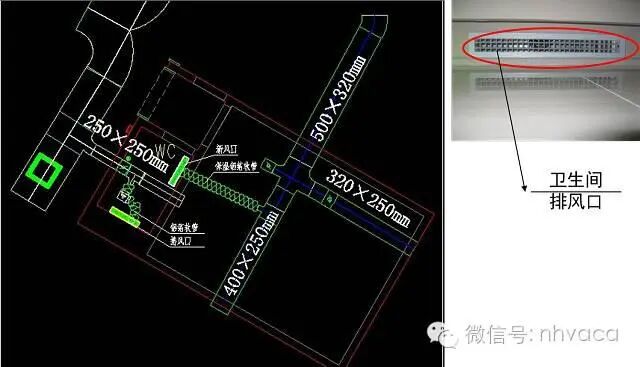

套化卫生间新排风施工图

KTV的大包间都会带一个卫生间,其排风管到这种小卫生间已经处于整个排风系统的末端,需单独加装排气扇;因面积太小,不必单独加装风机盘管,只需接入经过预冷、热的新风即可。

备注:总的来说,与其它专业的配合做到三个提前,即提前沟通、提前安排与提前查漏补缺。

调试验收

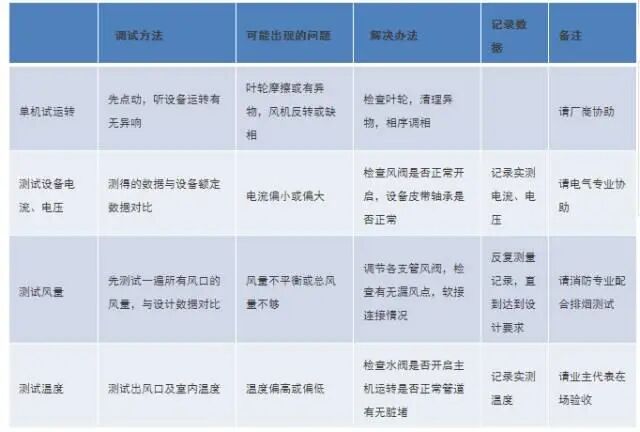

系统调试前先确定管路清洁已完成,电路已正常送电,调试详见下表:

调试完成之后,需整理竣工资料,特别是消防验收所需要的风机、风管,保温材料等合格证及检验报告,并做好向业主提交的竣工图、调试记录等资料。撤场之前还需对业主工程管理人员做好教育培训及保固切结书。
