高黎贡山隧道进展情况

发布于:2023-09-11 09:33:11 来自:道路桥梁/隧道工程 [复制转发]

高黎贡山隧道进展情况


高黎贡山隧道是世界第8长的铁路隧道,是亚洲山岭在建最长隧道,隧道全长34538m,2010版定额测算,标段总投资36.28亿元。隧道采用1斜井、2竖井、1平导设置方案,由中铁隧道局承建。批复Ⅰ线(正洞)合同施工工期为2015年12月1日至2022年5月31日,工期为78个月,目前已经逾期14个月。截至目前,高黎贡山隧道Ⅰ线(正洞)隧道完成17.1km,占49.5%,剩余17.43km;斜井、竖井等辅助导坑已全部完成。经过8年艰苦努力完成了近50%掘进任务,施工进度远没有达到预期,贯通时限还有较大不确定性。特别是高黎贡山隧道因处于花岗岩蚀变带、高温高热、软岩大变形、涌水量大等复杂地质条件,施工进度难以达到预期,已成为加快推进项目建设的主要瓶颈和障碍,是保瑞段“卡脖子”工程。


高黎贡山隧道位于中国云南省保山市,是大瑞铁路上的一条隧道,是世界第七长大隧道、亚洲最长铁路山岭隧道、中国最长铁路隧道。

高黎贡山隧道全长 34.5公里。大瑞铁路,起于大理,止于瑞丽,设计时速仅140公里,全长330公里。

截至2018年4月22日,中国自主研发的"彩云号"硬岩掘进机在主洞已挺进583米,从未停机。截至2018年5月28日,掘进突破1000米。截至2018年12月,高黎贡山隧道出口正洞掘进超过3000米,其中"彩云号"掘进超过2200米。 2019年9月27日,在建大(理)瑞(丽)铁路高黎贡山隧道1号竖井完成掘砌。

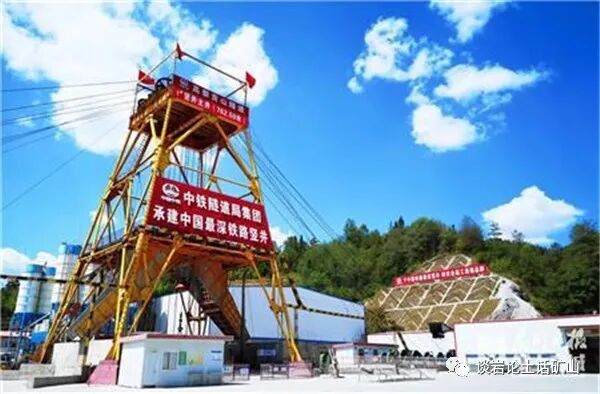

全隧采用"贯通平导+1座斜井+2座竖井"的辅助坑道设置方案。其中,斜井主井长3850米,副井长3870米,为当时国内最长斜井; 1号竖井主井深762.59米,副井深764.74米,为当时国内最深的铁路竖井; 2号竖井主井深640.22m,副井深640.36m。

隧道出口正洞14千米采用2台TBM施工。

1号竖井采用凿井法施工,配备凿井井架、凿井稳车、凿井绞车、整体移动金属模板、FJD-6A型伞钻、中心回转抓岩机等大型专业化机械,形成了机械化开挖系统、出碴系统、悬吊系统、绞车提升系统等"四系一体"的机械化流水线,实现了打眼、爆破、出碴、模板安装、混凝土浇筑等全流程机械化作业。

2015年底,大瑞铁路控制性工程,全长34.538公里的高黎贡山隧道开工建设。

2017年11月24日,国外老牌掘进机"罗宾斯"进入导洞施工,盾构机直径6.39米,施工难度更低,截至2018年4月22日累计掘进了943米,中间"卡壳"两次,每次都要停工20天以上。

2018年2月1日,中国自主研发的"彩云号"硬岩掘进机在主洞始发,截至2018年4月22日,已挺进583米,从未停机。2018年5月28日,在掘进突破1000米后,"彩云号"运转状态良好,各项技术指标正常。

2019年9月27日,在建大(理)瑞(丽)铁路高黎贡山隧道1号竖井完成掘砌,井深达到地面以下762.59米,打破了中国铁路隧道竖井最深纪录,而这个纪录是在大量涌水情况下创造。

"彩云号""彩云1号"2台我国自主研制的硬岩掘进机在高黎贡山隧道陆续投入使用,效率是常规隧道施工方法的6至8倍。截至2018年12月,高黎贡山隧道出口正洞掘进超过3000米,其中"彩云号"掘进超过2200米。

2020年5月20日,大瑞铁路高黎贡山隧道2号竖井副井掘进到底,深度640.36米。

至2022年7月初,高黎贡山隧道正洞掘进共完成16.71公里,占正洞隧道总长34.538公里的 48.4%。

2022年8月,大瑞铁路大理至保山段已实现通车。位于保山至瑞丽段的高黎贡山隧道正洞施工累计16.7公里,工程进度近半。

根据地质勘探报告,高黎贡山隧道地层种类高达18种,穿越19条断裂带。作为中国第一条穿越横断山脉的干线铁路隧道,高黎贡山隧道仅进口段就穿越18种岩性、12条断层,出口段则穿越8种岩性、7条断层,即便24次选线、3次完善设计,面对世界级的"三高"挑战。

高地热。隧道地处活跃的地热水环境,有4条导热断层,堪称高温热害严重。"周边有温泉上百处,深孔钻探实测地下水温最高达102摄氏度,足以使施工现场像桑拿房一样难熬。"

高地应力。高黎贡山隧道最大埋深1155米,应力集中,容易发生轻微或中等岩爆。"高黎贡山位于印度板块与欧亚板块的碰撞缝合带,山里每一块岩石都算得上'压力山大',而且越是深埋的区域,压力就越大。一旦打破了原本的受力平衡,岩石就可能爆炸,对施工装备和人员的损害难以估量。"

高地震烈度。隧道位于滇西南地震带,地震活动强度非常大,频度高,仅断层破碎带就要穿越16个。高黎贡山隧道所处区域是地质监测的重中之重,称得上'地质博物馆',施工难度极大,风险极高,具有很强的挑战性。

2020年9月25日,历经1533个昼夜交替施工,由中国中铁隧道局集团承建的大瑞铁路高黎贡山隧道1号竖井副井掘砌到底,至此全隧16个掘进通道全部打通,标志着中国铁路排名前列长隧全面进入正洞施工阶段,国家重点工程大瑞铁路项目建设取得重大突破。


大瑞铁路是“一带一路”倡议的重要交通基础设施,线路东起大理,西至瑞丽,全长约331公里。其高黎贡山隧道全长34.538公里,是中国铁路排名前列长隧、世界上排名前列座穿越横断山脉的超级工程,也是川藏铁路的先行先试工程,将创造中国隧道建设的多项排名前列。

高黎贡山隧道位于喜马拉雅地震带,一共穿越19条断层破碎带,有“三高四活跃”的地质特征,几乎囊括了隧道建设可能遇到的所有不良地质和重大风险,被称为“世界上最难修的铁路隧道”,堪称铁路建设史上的“地质博物馆”。

高黎贡山隧道共有2座竖井,每座竖井分别设置主副井。竖井的施工,堪称一场惊心动魄的“地心之旅”。1号竖井副井深达764.74米,是我国最深铁路隧道竖井。开工以来,高黎贡山隧道2座竖井多次发生突水、坍塌等险情,涌水量较高达每小时300立方米。

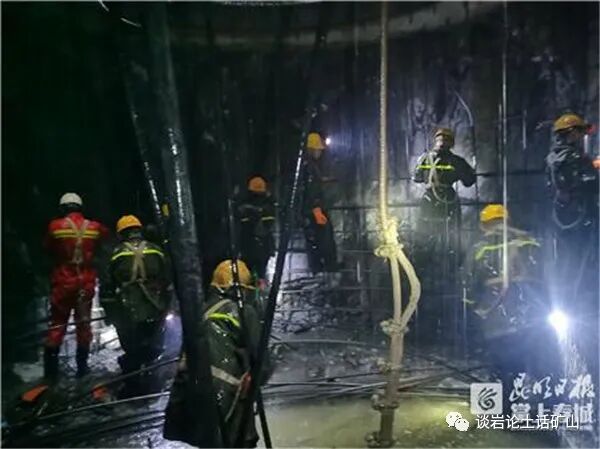

5年施工时间,中铁隧道局集团的建设者们有4年在堵水,只有1年才能正常施工,月均进度不足常规竖井的20%,每掘进1米都极为艰难。每天,施工人员站在吊桶中,以每秒6米的速度沉入黑暗,经过几分钟的旅程到达黑暗潮湿的井底。在井底,大家只能靠手语交流,因为在狭小的空间内,噪音对听力损害很大,出井后要10个小时以上才能恢复正常的听觉。

为了攻克难关,中国铁路昆明局集团有限公司、云桂铁路云南有限公司、中铁隧道局集团邀请院士、专家到现场“把脉”20余次,不断优化治水工艺、调整堵水材料,攻克了多项技术难题。

截至目前,高黎贡山隧道正洞施工已突破11公里,16个掘进通道已经全部打通,中国铁路排名前列长隧施工开启加速度,也为川藏铁路等复杂地质铁路隧道建设积累了宝贵经验。

来源:昆明日报全媒体
