知识点:高压喷射注浆地基
在项目地基土体中存在大面积软弱土层,且土层承载力无法满足设计要求,又因工程量大无法采用局部处理等方式处理时,可以采用高压喷射注浆法,通过在软土地基中注入外掺剂,与原土体固结,达到提升土层承载力的作用。
但是在高压喷射注浆地基处理法中,由于喷射固结土体做法的隐蔽性极强,项目对高压注浆的质量往往难以把控,导致基地处理未能到达设计预期效果,对后续项目建筑沉降产生极大影响。作为一名监理工程师,如何能够有效规避高压喷射注法地基处理中存在的质量隐患,真正落实监理对高压注浆施工的质量管控?我们须清晰施工工艺,做好施工全过程的巡视检查及验收管理。

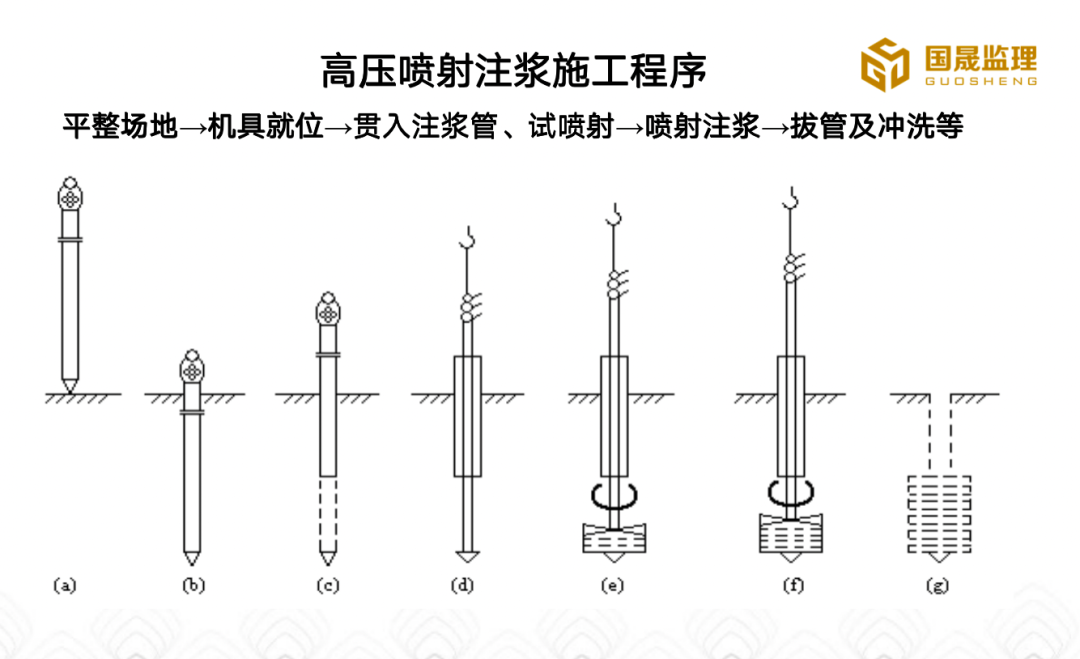

高压喷射注浆是利用机具把带有喷头及喷嘴的注浆管置入已造孔内预定的深度后,通过高压设备使浆(水、气)成为高压流,从喷头上的喷嘴中喷射出来直接冲击切割土体,浆液与土粒混合凝固形成一个固结体,从而达到改良土体、加固地基的一种施工技术方法。它具有增大地基承载力,止水防渗,减少支档结构物土压力,防止砂土液化和降低土的含水量等多种功能。适用于处理淤泥、淤泥质土、流塑、软塑或可塑粘性土等地基的加固。
高压喷射注浆按喷射流方向,可分为:旋喷、定喷、摆喷。
1.高压旋转喷射:注浆管喷头边旋转边提升进行高压喷射,固结体呈圆柱状。主要用于加固地基,提高地基承载力,改善土的变性性质;
2.高压定向喷射:注浆管喷头不旋转,只按固定方向进行高压喷射,同时进行提升,固结体呈薄板状或放射状。常用于基坑防渗,改善地基土水流性质;
3.高压摆动喷射:注浆管喷头不旋转,只按一定角度来回摆动,边提升边进行高压喷射,固结体呈板状或放射状。常用于基坑防渗,改善地基土水流性质。
1
事前控制
1.项目监理部须组织对高压喷射注浆方案的审核
方案审核的重点内容包括:
(1)编审程序应符合规定:审查施工方案的编制人、审批人是否符合有关权限规定的要求。
(2)方案的有效性:重点审查施工方案是否具有针对性、指导性、可操作性。
(3)工程质量保证措施是否完善且符合规范标准。
2.项目监理部对高压喷射注浆法监理实施细则的编制
监理细则编制的依据应为:经审批的监理规划、工程建设标准 -《建筑地基处理规范》、《高压喷射注浆施工技术规范HG╱T 20691-2017 》、工程设计文件、经审批的施工方案等。
监理细则的内容应包括:工程概括、编制依据、监理工作流程、监理工作要点、监理工作方法及措施(须与项目实际特点及重点相匹配)。
3.监理工程师需监督施工单位健全现场质量安全管理体系及落实工程安全技术交底工作
在地基处理施工前,监理工程师应督促施工单位完善质量管理的体系、安全管理体系,以保证项目质量安全管理责任到人,现场管控到位。同时还需监督施工单位对施工人员做好工程技术及施工安全的交底工作,严格按照施工专项方案及相关规范规程施工。
2
事中控制
1.监理工程师做好机械设备及材料进场验收
根据审批通过的专项方案,核查进场机械的型号、设备的性能等,保证进场设备与报送的方案、设备报审资料一致。
做好水泥及外掺剂的进场验收:检查每批次进场水泥产品、外掺剂的、出厂日期、外观包装、合格证书等文件资料,该批次材料需等复试试验合格后方可使用。
2.监理工程师需对高压喷射注浆钻孔进行全数检查
对高压喷射注浆钻孔的检查应包括:

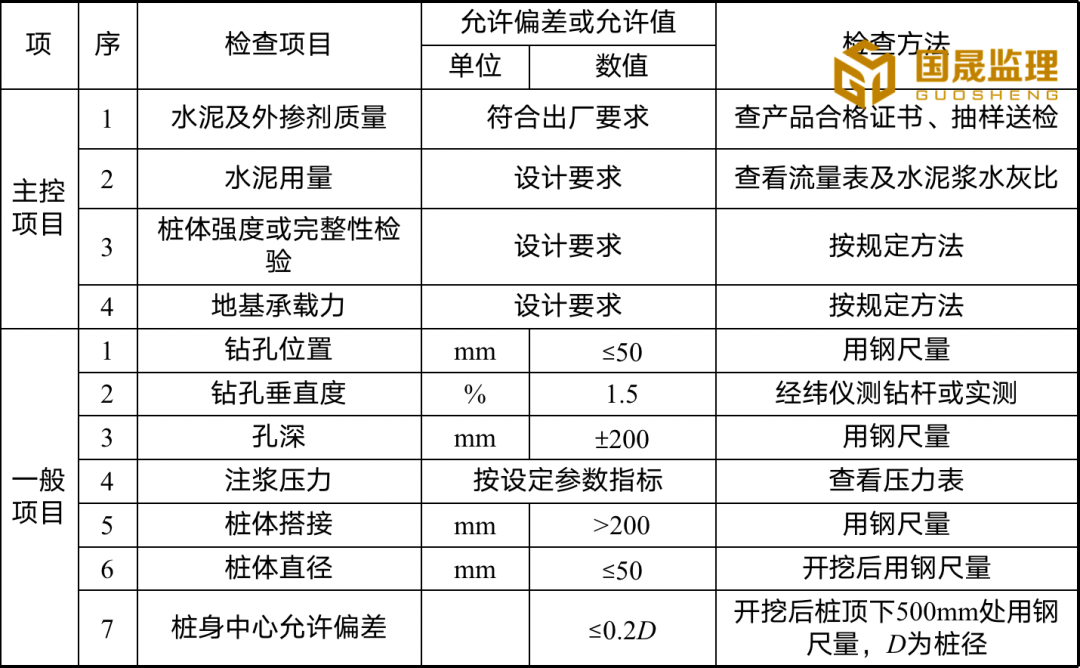

(1)钻孔位置:每一个钻孔在钻头下到定位桩上时,用钢尺量测钻头与定位桩的距离即钻孔位置偏差,若定位桩与设计放样轴线间已经发生偏差,应把二个偏差累计算得的钻孔位置,偏差不大于50mm为合格;
(2)钻孔垂直度:用经纬仪测钻扦垂直度或用测斜仪测孔井垂直度;
(3)钻孔孔深:用钢尺量机上余尺测定钻孔深度,孔深应控制在200mm范围内为合格。
3.监理工程师需对注浆过程中水泥用量做好旁站管控
监理工程师对单桩及总水泥用量做好旁站管控,需过程中检查拌浆桶体积和加水计量控制每拌水灰比,以及随时抽查浆液比重,查看每个桩喷射注浆开始至结束时段的泥浆泵(高压水泥浆泵)的流量计,整孔注浆量应符合设计要求。
4.监理工程师需监控高压注浆过程的压力值
压力大小直接影响桩体直径,按设定的施工参数指标全数检查。在施工过程中,监理工程师监督施工单位做好压力值过程记录。如出现压力值较大变化情况,证明注浆过程出现了某些问题,应及时跟进现场问题的处理。
5.监理工程师须做好注浆成桩的质量检验
机械停机前,监理工程师应检查桩顶标高,桩顶水泥浆高度必须比设计标高高出0.7m以上,以保证桩体的上部质量。
3
事后控制
1.监理工程师需做好高压注浆成桩质量的检查
成桩质量检查内容应包括:
(1)桩体搭接:挖开桩可能最差的搭接部位用钢尺量,搭接应>200mm为合格。
(2)桩体直径:开挖后凿去桩顶酥松部位,用钢尺量桩体直径,控制在?500mm范围内为合格,全数测量。
(3)桩身中心允许偏差:开挖后桩顶下500mm处用钢尺量,允许偏差范围为0.2D,D为桩径。
2.监理工程师需监督做好桩体强度或完整性检验及地基承载力的检验
(1)检验数量:按设计要求,设计无规定时按总桩数0.5%~1%抽检,不应少于3根,抽检部位结合施工情况由设计、施工、建设、监理洽商决定。
(2)检验时间:成桩后28天。
(3)检验方式:按设计要求,可采用静力触探、标准贯入试验确定加固效果,钻孔取芯对桩完整性及强度进行试验,可采用平板静载实验对地基承载力进行试验。
3.监理工程师要做好过程技术资料、见证验收等资料的收集工作,形成高压注浆地基处理专项验收资料档案,主要资料清单项如下:
(1)前期资料:
合同文件、设计图纸、工程场地周边环境(含管线)资料和地质勘查报告
(2)施工验收资料:
①机械设备及材料进场验收资料
②高压喷射注浆施工桩位图
③材料检验报告或复试试验报告
④ 试成桩确认的施工参数
⑤浆液配合比与拌浆记录
⑥高压喷射注浆施工记录
⑦高压喷射注浆地基的测试报告
⑧高压喷射注浆验收批检验记录
4.高压喷射注浆法常见问题及处理
(1)固结体强度不均、缩颈
产生原因分析:
①喷射方法与机具设备没有根据地质条件进行选择。
②喷浆设备出现故障(管路堵塞、串漏、卡钻)中断施工。
③拔管速度、旋喷速度及注浆量没有配合好,造成桩身直径不均匀。
④喷射的浆液与切削土体拌和不充分,不均匀。
⑤穿过较硬的粘性土。
(2)桩顶部位下凹
产生原因分析:
① 浆液与土搅拌混合后,由于浆液的析水特性产生收缩,而没有及时补浆。
②没有按浆液收缩值预先增加桩长。
(3)钻孔沉管困难,偏斜冒浆,完全不冒浆
产生原因分析:
①遇有地下埋设物,地面不平不实,钻杆倾斜度过大。
②注浆量与实际需要量相差较大。
(4)注浆压力上不去
产生原因分析:
①安全阀和管路接头处密封圈不严而有泄漏现象。
②泵阀破坏,油管破裂漏油。
③安全阀的安全压力过低,或吸浆管内留有空气或封密圈泄露。
④栓塞油泵压力过低。
(5)压力骤然上升
产生原因分析:
①喷嘴堵塞。
②高压管路清洗不净,浆液沉淀或其它杂物堵塞管路。泵体或出泵管有堵塞。
相关推荐:
