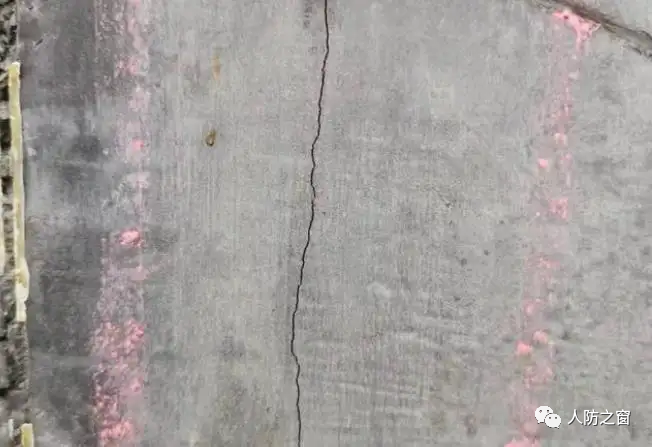

一、裂缝主要原因:
混凝土构件开裂是因为混凝土的抗拉强度达不到其拉应力的要求,分析地下室长墙的早期裂缝得知,混凝土的温差及收缩是引起裂缝的主要因素。按照文献,设计中主要是对应力长墙的水平应力0rx进行控制,是常引起垂直裂缝的主要应力,最大的0rx值出现在剪应力等于零的时候,也就是长墙中部,这个数值与混凝土的弹模、线胀系数、温差、收缩差、长高比、长度、约束度、徐变、配筋等息息相关。混凝土的温差与温度应力成正比,升温为正,降温为负,混凝土的收缩值换算是当量温差,该温差的应力就是拉应力,且为负值。所以,若混凝土结构中同时出现了收缩及降温,相互叠加的拉应力有混凝土结构来承担。如果该拉应力超过了混凝土抗拉强度,第一条裂缝产生于墙的中部,一分为二,各个块板具备了独自的应力分布,构成相似度极高的图形,但长度缩短了一半,其最大值也将随其减少一半,若这个数值还是大于抗拉强度,第二批裂缝就会产生,依此循环,只有o'xmax和抗拉强度相当时,便不再产生裂缝,且情况趋于稳定。因为混凝土早期强度及抗拉强度都达不到要求,所以拆模后长出现裂缝,裂缝一步步发展,混凝土强度也不断增加,裂缝的扩展趋于稳定,由此得知,最早产生的裂缝因为其过大的o'xmax,形成的裂缝一般为贯穿性的,有很大的缝宽,后期出现的裂缝的缝宽不太大。若o'xmsx和抗拉强度相同,状态极其混乱,由于施工、钢筋及混凝土性状等对其造成的影响,导致混凝土开裂现象不稳定,相对而言,裂缝的长度、间距及宽度就具有了离散性。
①混凝土收缩。地下室外墙裂缝的发生是由于水化热温升回降速度过快,砼表面失水收缩,地下室底板约束过大引起,其出现的原理为:长墙结构产生温度和收缩变形,在高度方向是自由的,但在纵向却受到另一结构地下室底板的约束,在长墙承受降温和收缩作用时,必将产生缩短变形,受到底板的约束,引起拉应力,当拉应力超过抗拉强度时便引起开裂,裂缝方向永远垂直于拉应力方向,故为竖向。
②地下室墙长期暴露。地下室外墙结构对温度、湿度变化较敏感,常因附加的温度收缩应力导致墙体开裂。地下室墙为埋入土中的,伸缩缝最大间距为30m。但由于各种原因,外墙完成后,无法立即回填土,因此应取最大伸缩缝间距20m。这也是地下室墙裂缝普遍的一个因素。
③泵送混凝土施工。目前地下室普遍采用泵送混凝土,由于泵送混凝土坍落度大,也导致收缩增加,裂缝可能性加大。
④混凝土养护。外墙混凝土浇筑后没有按要求养护,根据膨胀剂的使用要求,膨胀混凝土淋水养护须7~14D,最少为7D,只有在充足水分条件下膨胀剂才能充分发挥作用,在混凝土终凝后2D即可开始浇水养护,混凝土的膨胀值一般要14D才基本稳定;同时,掺膨胀剂的混凝土,水化时需水量大,比普通砼更要加强养护,覆盖淋水,使其表面始终处于潮湿条件。由于外墙薄难以养护,施工单位没有采取有效措施养护外墙;另外,过早拆模又使混凝土降温速率加大,易于出现收缩裂缝,较为稳妥的施工方法应为:在常温下,要求混凝土浇注一天后松动模板螺丝离缝2MM~3MM,然后从上浇水不少于14D,拆模时间按混凝土强度等级确定为C30为3D,C40为7D,C50为10D。
⑤混凝土水灰比。混凝土水灰比控制不稳定,坍落度要求与实际要求不符合,根据补偿收缩混凝土要求,配制要计量准确,膨胀剂要与砂、石同时加入搅拌机内,其拌和时间比普通混凝土延长30~60S,另外,混凝土振捣不到位,振捣不够密实,也是混凝土收缩变形较大的原因之一。
二、地下室外墙混凝土裂缝的预防措施:
1.设计方面
(1)选择适当的外墙厚度,1—2层地下室宜选400~500mm厚,3~4层地下室的下两层可选600~800mm厚。
(2)外墙中暗柱和暗梁可减小混凝土的收缩裂缝,外墙每隔3~4m设一附墙(或暗)柱,在外墙顶部、1/2墙高、水平施工缝处设置暗梁。加强侧墙刚度,能够有效减小裂缝。
(3)外墙水平钢筋宜设置在竖向钢筋外侧,建议布置细而密的钢筋,间距150mm,对抗裂较为有利。
(4)采用冷轧带肋钢筋焊接网片或采用无粘结预应力钢筋混凝土技术,抗裂效果较为明显。
(5)混凝土宜采用中强度(C30~C40)。
2.原材料及配合比
(1)水泥应选用水化热较低的水泥品种,当采用预拌混凝土时因含胶结料较多时,可采用32.5低水化热水泥,同时又能保证足够的和易性。
(2)砂采用中、粗砂,细度模数不宜低于2.6,石子粒径在满足可泵性的条件下,尽量选择大粒径、连续级配,通过采取以上措施可以减少用水量,相应减少混凝土的干缩,同时,砂、石含泥量宜控制在1%~1.5%以内。
(3)混凝土中掺入适量的外加剂、优质粉煤灰(可减少干燥收缩),降低水泥用量,有效减少水泥的水化热(有资料表明,每立方米混凝土降低水泥用量10kg,可降低内部温度1℃),并可减少混凝土中多余水分的蒸发,达到减小收缩量的目的。
(4)掺用膨胀剂:普通混凝土中掺入适量膨胀剂,可配成补偿收缩混凝土,它在养护期内能产生适度体积膨胀,在钢筋和邻位约束情况下能对钢筋产生一定的拉应力,对混凝土产生压缩作用,因而在混凝土中建立一定的预应力,使它能大致抵消混凝土产生的拉应力,从而达到补偿收缩(膨胀剂的掺入量要以钢筋混凝土的收缩量为参照)的效果。
(5)混凝土中掺入杜拉纤维。杜拉纤维与钢筋混凝土骨料、外加剂、掺合料、水泥都不会有任何;中突,对搅拌设备也无特别的要求。施工时,可根据配比直接将纤维投入拌和机械内或分次投入,只要保证搅拌时间使混凝土和纤维搅拌均匀即可。
(6)现场必须加强混凝土的质量控制工作,对于超时混凝土,塌落度过大(大于180mm)的混凝土不宜使用,更不准在现场对混凝土任意加水、外加剂,改变混凝土的配合比。
(7)优化配合比。在保证一定的施工和易性的前提下,降低水灰比,适当提高砂率和灰砂比,以减少毛细孔的数量和孔径。
3、施工
(1)钢筋工程地下室外墙钢筋的保护层厚度、间距、尺寸应严格按设计及规范要求加以控制,外墙内外层钢筋之间的拉钩可改成小的方箍加以支撑,纵横向钢筋采用绑扎。
(2)混凝土浇捣从技术角度讲,混凝土采用现场搅拌胶凝材料用量较少,混凝土的收缩裂缝少,采用非泵送混凝土所需的水泥用量小及坍落度较小,容易控制混凝土凝结过程的收缩。针对商品混凝土流动性大的特点,施工中采用斜面分层法浇筑,在施工中加强混凝土的二次振捣,二次振捣的时间一定要控制在混凝土初凝前,保证混凝土的握裹力,另外,浇筑速度宜控制在30m3台·h左右,浇筑时,严禁在一处面料厚度超过1m,下料间距不超过3m。振动时要快插慢拔,暗柱和暗梁等钢筋处应仔细振捣。根据气候条件及结构特点可以考虑墙板与顶板分开浇捣,降低地下室内外温差,但这样会增加施工缝的处理和施工的难度。
(3)设置外墙垂直后浇带通过计算外墙钢筋混凝土的收缩预估值,并将其与混凝土极限变形值相比较,根据比较结果,在外墙浇筑时,每隔一段距离设一垂直后浇带,后浇带一般设在应力可能集中的外墙转角附近,且又要便于施工,地下室厚400~500mm的外墙,若是采用预拌混凝土(掺入12%粉煤灰),施工缝间距取20~30m为适宜。
(4)拆模、养护对于刚浇筑的混凝土因其尚处在凝结硬化阶段,水化速度快,表面热量散失大,在“散热顺利,适当保温”的养护原则下,及时采取养护措施。混凝土干缩随龄期增长而减少。大部分干缩发生在早期,而早期混凝土抗拉强度低,因而,混凝土易在早期发生干缩裂缝。为此,加强混凝土早期湿养护,可以推迟产生收缩的时间,减少干缩裂缝。当混凝土终凝之后,即应开始浇水养护,养护时间不少于14d。冬季施工时,采取保温措施,混凝土表面温度宜控制在30℃左右。地下室外墙一般为防水混凝土,混凝土拆模时间不能过早,拆模时混凝土表面温度与周围气温之差不得超过20℃,以防混凝土表面出现裂缝。未拆模前从板墙上口浇水养护。拆模后地下室外墙养护可以采用塑料管(或钢管)打上细而密的孔眼,利用自来水的压力对墙全长进行淋水养护,以操持混凝土表面持续湿润,养护效果极佳,而且可以节省大量人工。模板拆除后,应及时施工防水层和回填土方,以利于混凝土后期强度增长,对混凝土抗裂大有好处。
三、地下室外墙混凝土裂缝的修复措施:
地下室外墙混凝土如发生裂缝应及时修复,修补的材料主要有环氧树脂及改性环氧树脂。修补的方法有表面处理法、灌浆法和填充法。
表面处理法是针对缝宽0.3mm,深度较深或贯通的裂缝修补。采用空气压缩机将树脂浆液、聚合物水泥浆灌入裂缝深部,达到恢复结构整体性、耐久性及防水性的目的。
填充法适用于大裂缝和接缝的修补,先把裂缝凿成V型槽,再用钢丝刷刷净,采用P。O42.5#以上水泥配成1:1水泥砂浆仔细捣实,最后在裂缝两侧各加150mm宽的范围做防水附加层。
知识点:地下室外墙裂缝原因及处理建议
0人已收藏
0人已打赏
免费2人已点赞
分享
地下室设计
返回版块4.68 万条内容 · 374 人订阅
阅读下一篇
地下室抗浮多方案比选武汉以“江城”闻名全国,其地下水资源也极其丰富,特别是沿江两岸的区域,为避免地下水浮力造成地下室整体上浮而引起的结构损毁,从而造成巨大的经济损失,地下室的抗浮设计显得尤为重要。 传统采用的抗浮方案可分为两种: ① “压”,即采用回填材料或依靠结构自重来平衡地下水浮力; ② “拉”,即通过施工抗拔桩或抗浮锚杆来阻止结构上浮。 主要功能、对应类型及适用条件可归纳如下: 一、泄水减压工程及施工工艺介绍
回帖成功
经验值 +10
全部回复(0 )
只看楼主 我来说两句抢沙发
