高低标号砼拦截施工工艺
混凝土高标低用、局部混浇、费用超标,这些字眼常常让工程人无可奈何。但通过在梁柱节点核心区域采用“高低标号砼拦截施工工艺”正好能成功破解这一难题。
工艺介绍
高低标号砼拦截施工工艺是指在梁柱节点钢筋绑扎完毕后,通过在钢筋间距缝隙安放未充气的隔断气囊,使用小型充气筒充气,利用气囊充气膨胀将梁钢筋之间空隙填塞密实,随后浇筑梁柱节点高强度等级混凝土,浇筑完成后将气囊放气收缩并与混凝土脱离,将其拔出,进行梁板低强度混凝土浇筑,从而有效避免混凝土高标低用,气囊进行简单清理后也可使用到下一楼层或流水段,实现降本增效。

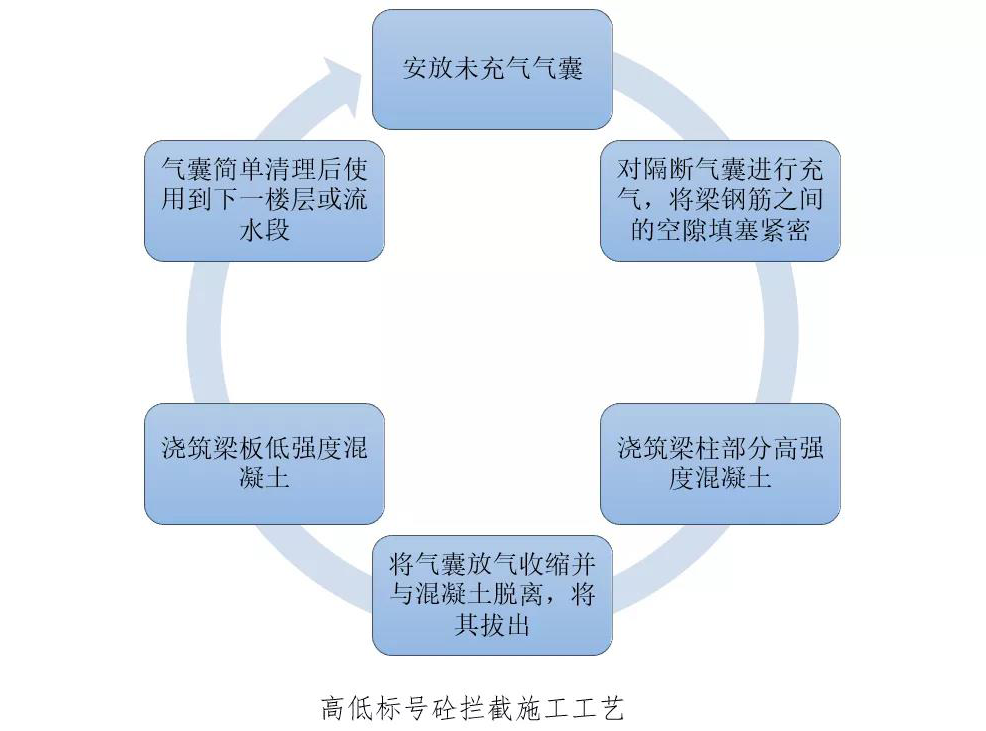

工艺操作流程
工艺使用指南
01
气囊选用
需选择气囊直径大于梁水平筋间距20mm以上、气囊高度大于板梁截面设计高度300mm以上,气囊的直径和高度尽量选取通用型。
02
定位安装
安装位置设在低强度等级构件中,距离高强度等级构件边缘距离不小于500mm处,气囊充气膨胀将钢筋之间空隙填塞密实,确保安装竖直,无倾斜,安装至梁底且不晃动。
一次成优,助力质量管控
相较传统的钢丝网拦茬工艺易被砼冲破、一次性投入、操作困难、成型观感差等问题,气囊拦茬工艺具有可循环使用、强度高、易清理、耐高温热合、耐扎耐磨、成型观感好等优势,且现场操作难度较低,可有效加快施工进度,更好的解决高低标号混凝土串标问题,有效避免了高低标号混凝土外观色差,减少后期修补。
传统拦茬方式成型后观感
新型拦茬方式成型后观感
双管齐下,实现降本增效
已有建筑工地通过实践,“高低标号砼拦截实施工艺” 所采用的气囊拦茬方式大大降低了工人现场操作的难度,加快了施工的进度,传统钢丝网拦茬工艺一层最少需要2个小工,施工1天方能施工完成,且受板面钢筋的绑扎进度的影响;气囊型拦茬工艺一层仅需要0.5个小工,2小时可完成,且不受工序影响。
在材料管控方面,“高低标号砼拦截施工工艺” 大幅度减少了材料的浪费,每层楼可节约2方左右的高标度混凝土。核算人工及设备费用,一栋25层左右的楼房可节约近万余元,实现降本增效。
内容源于网络,仅作分享使用,如有侵权,请联系删除
相关资料推荐:
知识点:高低标号砼拦截施工工艺
0人已收藏
0人已打赏
免费4人已点赞
分享
混凝土结构
返回版块140.2 万条内容 · 2150 人订阅
阅读下一篇
几种常见桩型的经济比较分析!一、 定义: 1、 静压管桩:利用抱压设备或顶压设备将预制管桩通过抱压力或顶压力将桩沉入预定的标高或达到预定的终压值的施工方法。 2、 灌注桩:灌注桩系是指在工程现场通过机械钻孔、钢管挤土或人力挖掘等手段 在地基土中形成桩孔,并在其内放置钢筋笼、灌注混凝土而做成的桩,依照成孔方法不同,灌注桩又可分为沉管灌注桩、钻孔灌注桩和挖孔灌注桩等几类。
回帖成功
经验值 +10
全部回复(0 )
只看楼主 我来说两句抢沙发
