水压试验改气压试验要注意什么

发布于:2022-11-16 16:38:16 来自:电气工程/电气工程原创版块 [复制转发]

知识点:气压试验

当水压试验很困难时


一般水压试验相对于气压试验安全性要高,万一发生危险,破坏性要小。所以大多数时候都采用的是水压试验。

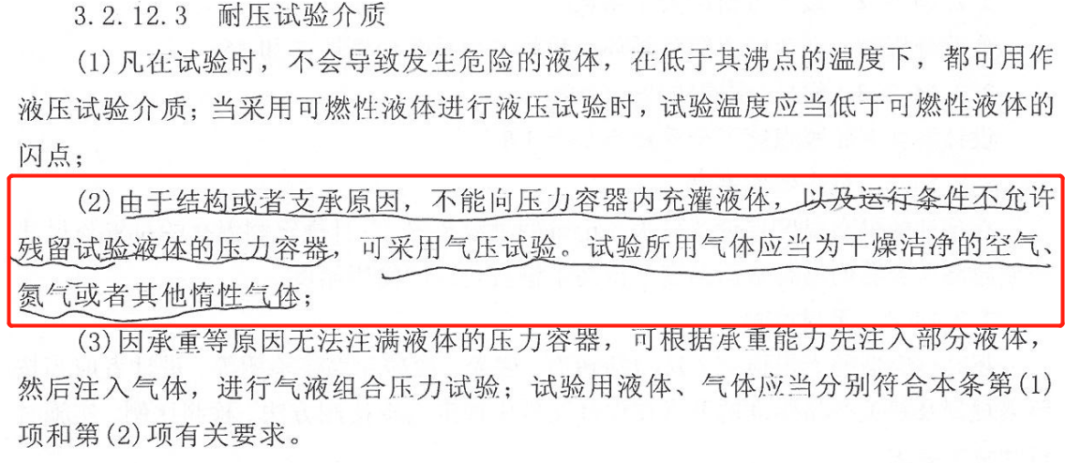

在容规中,也列举了一些情况下可以做气压试验。比如由于结构或者支承原因,或者运行条件不允许残留试验液体的压力容器,可以选择采用气压试验或者气液混合试验。




随着设备大型化,工期紧急,很多时候水压试验实现起来有很多的困难。


比如大型薄壁设备水压试验,可能需要在设备内部保留支撑工装,充水放水时间很长,影响工期;缺水或者对水质要求高,导致水压试验成本很高;充水后设备太重,导致设备本体变形;在北方,冬季气温较低,采用生产水作为压力试验介质时,存在结冰的风险;或者场地承载能力无法满足水压试验的要求,等等情况。


此时制造单位往往会想,能否将水压试验改为气压试验。



谁来承担责任


目前的试验方式主要有三种:


液压试验、气压试验、气液组合试验。


其中液压试验安全、操作比较便利,比较经济,但有些限制条件,是最普遍的试验方式。


气压试验风险较大、经济、操作便利。限制条件上,在水压试验收到限制或条件不具备不能实施时,是一种替代方式。


气液组合试验稳压困难,限制条件同水压试验,风险介于水压试验和气压试验之间,经济性一般,使用较少。


几种压力试验方式均技术成熟,风险明确,压力试验方式的选择实质上不是技术的选择问题,而是风险偏好问题


有些单位比较激进,希望以更低的成本,在更短的进度里完成压力试验,并愿意和有能力控制风险,程度风险后果,就愿意选择经济高效但风险大的气压试验。


有些单位比较保守,不愿意承担过大的风险,宁愿以延迟进度、增加费用,就愿意采用风险较小的水压试验。


如果采用风险大的方式试验,那么应该由谁来承担风险呢?


一般由风险和收益对等的原则来说:


谁受益,谁决策,谁承担责任


制造单位一般是最大的受益者,降低了试压费用,试压周期,所以当制造单位提出要水压试验改为气压试验时,理应承担主要的责任


设计院或者工程公司一般安全第一,不会主动要求采用气压试验。水压改成气压,不享受任何收益,却要做决策是否同意修改,白白承担风险。这也是为什么很多时候,设计院或者工程公司不愿意批准气压试验的原因。




气压试验应符合的必要要求


气体具有可压缩性,压缩气体能储备能量,采用气体做压力试验,尤其是压力高,容积大的情况下采用气体做压力试验,一旦发生泄漏或破裂,不亚于一颗超级炸弹,可能造成灾难性后果,容积越大,其爆炸危害也越大,其风险程度远远高于水压试验。


所以做气压试验要分外小心谨慎。

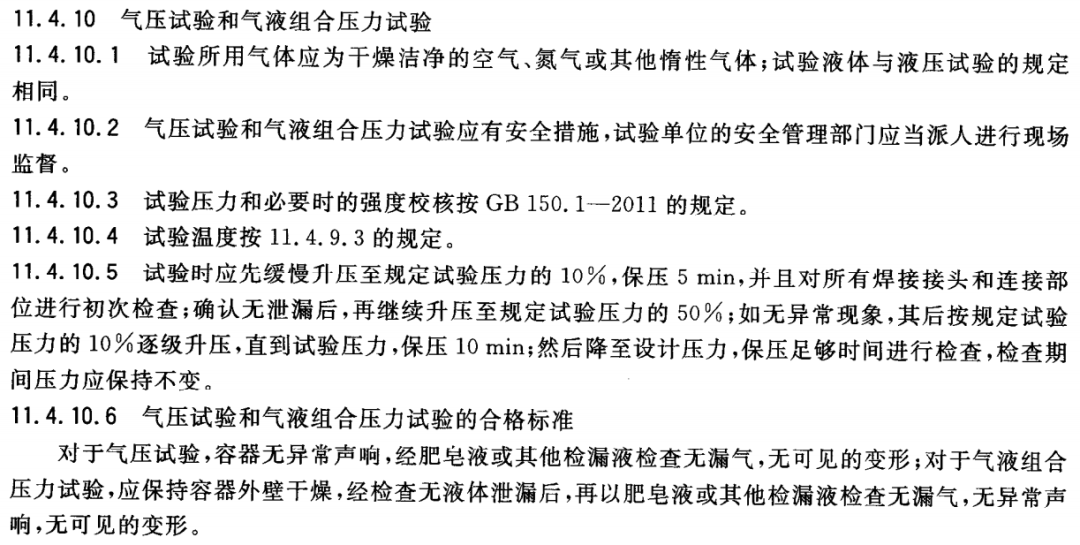

当然大多数公司申请做气压试验,一般来说应先符合规范的要求的,满足做气压的必要基本条件


  1. A类和B类焊接接头进行全部射线或超声检测,焊接接头系数取1.(GB/T150.4 10.3.1)

  2. 容器的焊缝表面不得有咬边。(GB/T 150.4 7.3.4(g))

  3. 接管(凸缘)与壳体之间的接头设计以及夹套压力容器的接头设计,应采用全焊透结构。(TSG21-2016 3.2.2.2(2))

  4. 符合GB150.4 11.4.10条的规定。




气压试压安全距离


由于气压的储存能量比较大,一般要考虑试压时距离气压的设备一定的安全距离。

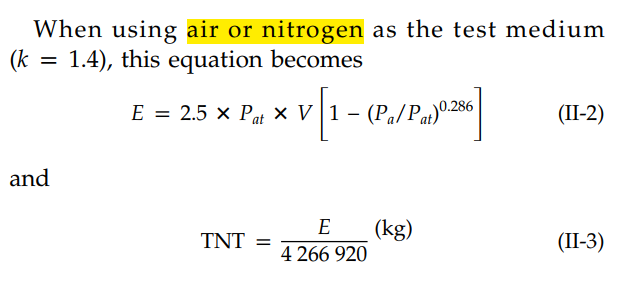

在ASME PCC-2,强制性附录501-II中,有气压试验储存能量大小的计算。当气压介质为空气或者氮气时,其能量E和当量TNT公式如下:

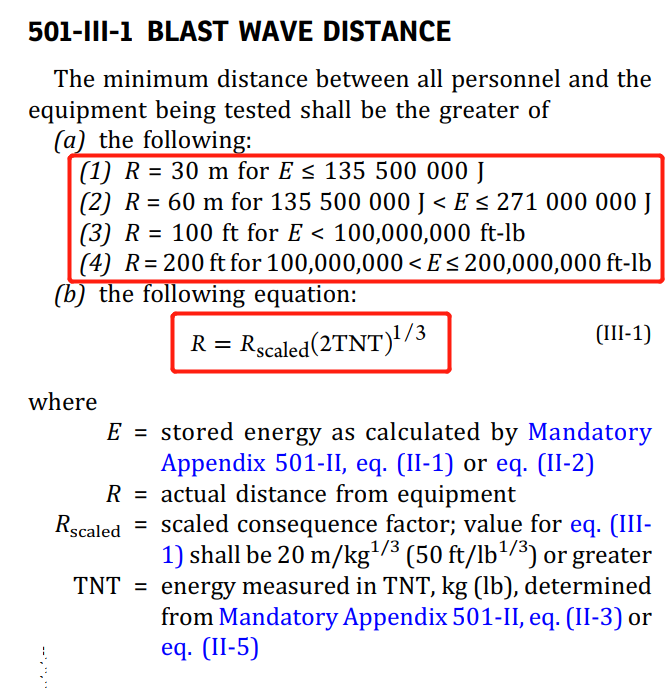

在强制性附录501-III中,爆炸冲击波的距离按照能量和TNT当量换算,人员和设备之间的距离应大于冲击波距离R:

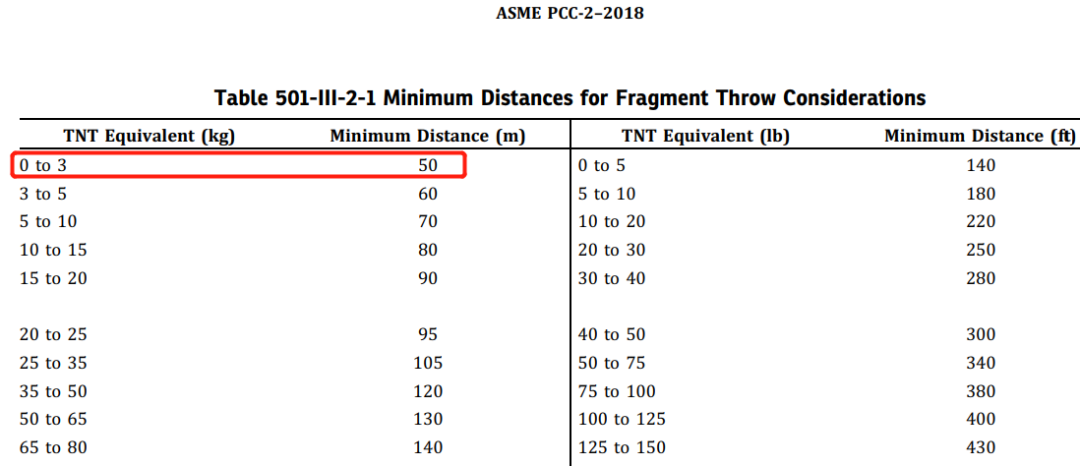

当容器的爆炸碎片影响人员安全时,所有人员和被测试的容器之间的距离要按照表501-III-2-1:




可以从上表看出,气压试验的安全距离,起步50m。在很多公司,由于场地的限制,是无法达到的。

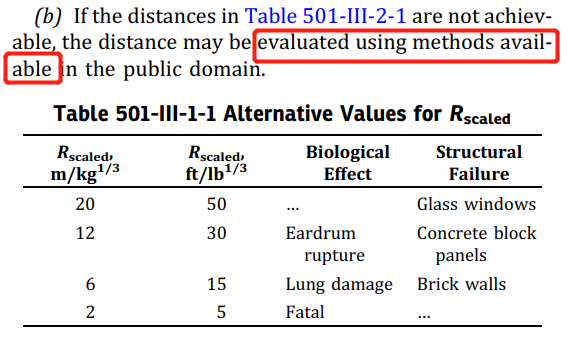

如果上述两个距离难以做到,也可以按下表,评估其影响,选择合适的Rscaled重新计算安全距离R



假设试验压力为0.9MPa,绝压为1MPa,设备体积为10立方米。


按照上文的公式计算:


那么试验时的气体能量为12180427焦,相当于2.85kgTNT。


安全距离要保持38~50米。





气压试验安全装置


对于气压试验,有时候近距离观察其气压试验情况是比较危险的。


对于PV乘积比较高,或者当量TNT比较高的设备,可以考虑用缓冲罐和试验容器相连。

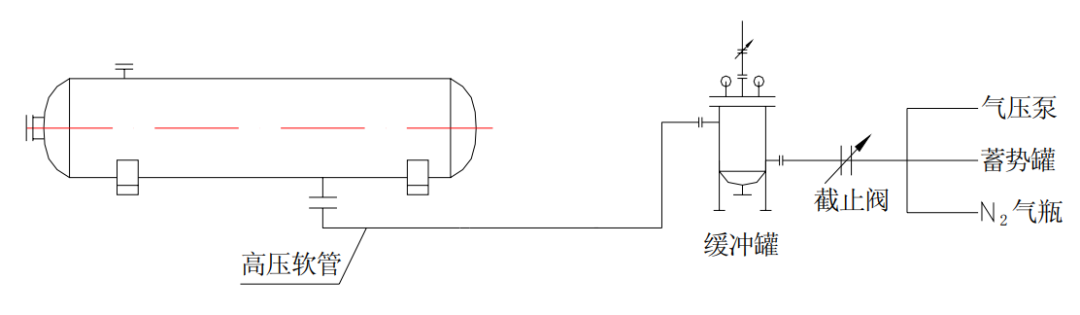

加压方式为采用气压泵、蓄势罐和 N2 气瓶加压,但这些气源必须连接缓冲罐使压力平衡后通入试压容器;




连接缓冲罐与容器的高压软管的长度可以参考PCC-2的安全距离R,试压人员必须远离被试验容器,观察安装在缓冲罐上的压力表变化情况。


气压试验的场地应设置在室外空旷无人处,隔离线距试验容器的最小距离不得少于PCC-2的安全距离R。


当试压容器的重量超出露天行车起重能力,或因室外温度(防止脆断)无法保证时,允许在车间内进行,但必须应该符合更严格的条件,比如设备的裕量更大,配套安全措施,人员疏散等等。



总结


水压改成气压,主要注意如下几个方面:


  1. 明确职责,查明风险,避免风险 。

  2. 完全符合规范的对于气压试验的要求。

  3. 试验时保证一定的安全距离。

  4. 风险较高时,应采用合适的试验配套装置。


相关推荐链接:

1、某地柴油机发电机二次线设计施工图

2、发电机励磁整流变低压交流母线短路故障
