知识点:造价项目编码

顶目编码

安装工程项目的计量是通过对工程项目分解进行的,工程项目进行分解后,为了有效管理,需进行规范编码。编码体系作为建设安装项目的项目管理、成本分析和数据积累的基础,是很重要的业务标准。

《安装工程计量规范》的项目编码主要是指分部分项工程项目清单名称的阿拉伯数字标识。分部分项工程量清单、措施项目清单的项目编码均采用12 位阿拉伯数字表示,以“安装T程-安装专业工程-安装分部工程-安装分项工程-具体安装分项.T程”的顺序进行五级项目编码设置。一、二、三、四级编码应按《安装丁.程盘计算规范》附录的规定设置,第五级编码由清单编制人根据工程的清单项目特征分别编制。

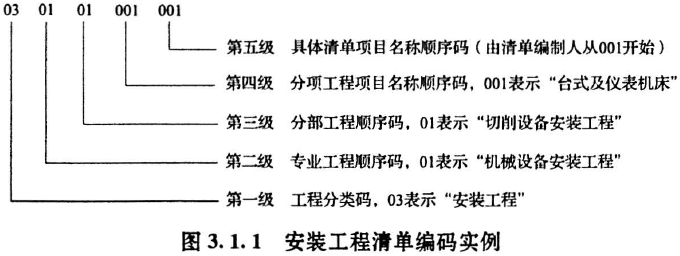

如030101001001 编码含义如图3. 1. 1 所示。

第一级编码表示工程类别。采用两位数字(即第一、二位数字)表示。01 表示房屋建筑与装饰工程;02 表示仿古建筑工程;03 表示通用安装工程;04 表示市政工程;05 表示园林绿化工程;06 表示矿山工程;07 表示构筑物工程;08 表示城市轨道交通工程;09表示爆破工程。

第二级编码表示各专业工程。采用两位数字(即第三、四位数字)表示。如安装工程的0301 为“机械设备安装工程”;0308 为“工业管道工程”等。
第三级编码表示各专业工程下的各分部工程。采用两位数字(即第五、六位数字)表示。如030101 为“切削设备安装工程”;030803 为“高压管道”分部工程。第四级编码表示各分部工程的各分项工程,即表示清单项目。采用三位数字(即第七、八、九位数字〉表示。如030!01001 为“台式及仪表机床’气。30803001 为“高压碳钢管”分项工程。
第五级编码表示清单项目名称顺序码。采用三位数字(即第十、十一、十二位数字)表示,由清单编制人员编列,可有1~999 个子项。由清单编制人员编列。工程量清单是以单位(项)工程为单位编制。在编制工程量清单时,在同一份工程量清单中所列的分部分项工程清单项目的编码设置不得有重码。
项目编码应按照《安装工程计量规范》要求的安装工程项目分项编码进行编制。在编制工程量清单时,当同一个标段(或合同段)的一份工程量清单中含有多个单位工程且工程量清单是咱位工翩翩对象,在编制工程量清单时应特别注意项目编码十至十二位的设置不得有重码。
例如,一个标段的工程量清单中含有三个分部分项工程,每一个分部分项工程中都有“镀铸钢管安装”项目,但镀钵钢管的规格不同。分别为DN20 、DN25 和DN32o 则第一个分部分项工程的“镀铮钢管DN20 安装”项目编码应为031001001001 ,第二个分部分项工程的“镀钵钢管DN25 安装”项目编码应为031001001002 ,第三个分部分项工程的“镀镑钢管DN32 安装”项目编码应为031001001003 ,并分别列出各分部分项工程镀钵钢管的工程量。
编制工程量清单时若出现附录中未包括的项目,编制人应作补充,并报省级或行业工程造价管理机构备案,省级或行业工程造价管理机构应汇总报住房和城乡建设部标准定额研究所。补充项目的编码由安装工程的代码03 与B 和三位阿拉伯数字组成,并应从03B001 起顺序编制,同一招标工程的项目不得重码。补充的工程量清单中需附有补充项 目的名称、项目特征、计量单位、工程量计算规则、工程内容。



相关推荐链接:

1、P3软件水利工程项目信息化管理通用编码1

2、P3软件水利工程项目信息化管理通用编码2


全部回复(0 )

只看楼主 我来说两句抢沙发
这个家伙什么也没有留下。。。

造价成本管理

返回版块

1.07 万条内容 · 276 人订阅

猜你喜欢

阅读下一篇

工程量清单编制注意事项

知识点:工程量清单编制 工程量清单编制的关键点 工程量清单的列项——保证不漏项;工程量清单的描述——描述准确;不产生歧义清单工程量——提高计算的准确度。 工程量清单的列项

回帖成功

经验值 +10
