楼板裂缝的原因及防治措施!

发布于:2022-08-29 14:37:29 来自:施工技术/建筑施工 [复制转发]

楼板裂缝的七种形式及原因

01

贯通性裂缝

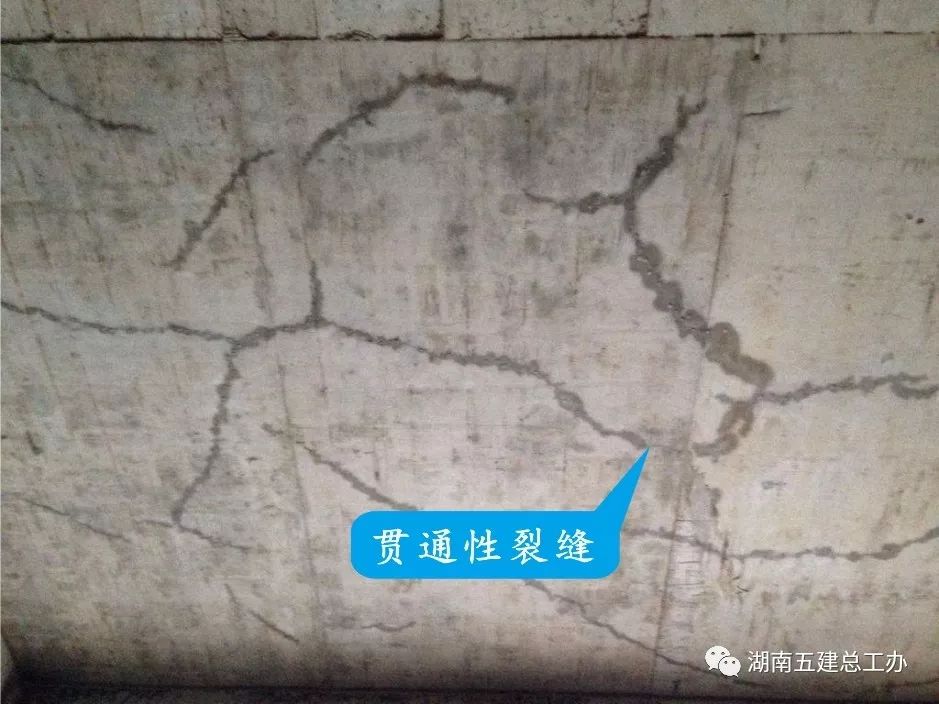

表现形式:现浇楼板中部出现贯通性裂缝。

形成原因:配合比、材料不符合要求或现场加水致使坍落度过大,堆载过重、拆模过早、养护不良。混凝土早期强度低,水化及养护过程中干缩所致。

02

梁侧规则性裂缝

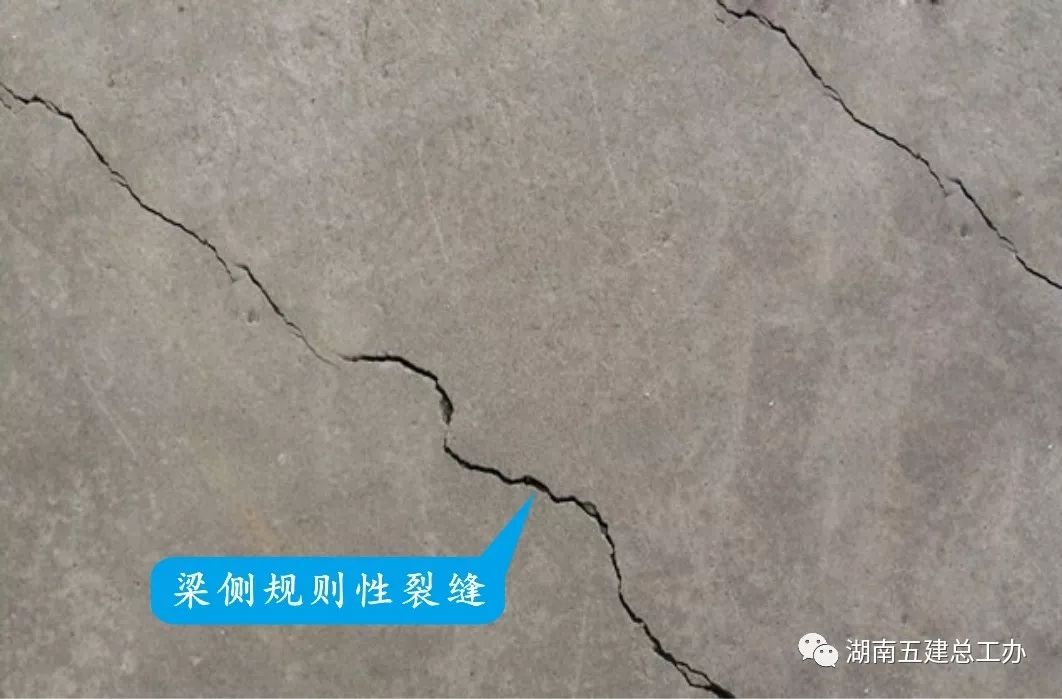

表现形式:现浇楼板上表面在梁两侧出现规则性裂缝。

形成原因:梁面负弯矩钢筋配筋不够或钢筋被踩踏致使负筋保护层过大。

03

楼板角部斜裂缝

表现形式:现浇楼板角部产生斜裂缝。

形成原因:端部房间外角未设置放射性加强钢筋,楼板受荷过早或受荷过重或过于集中。

04

预埋盒孔周裂缝

表现形式:施工预留孔洞和水电预埋盒沿孔洞四角产生延伸裂缝。

形成原因:楼板施工孔洞未预埋圆形孔洞或孔洞过大,另孔洞周边未设置加强钢筋。

05

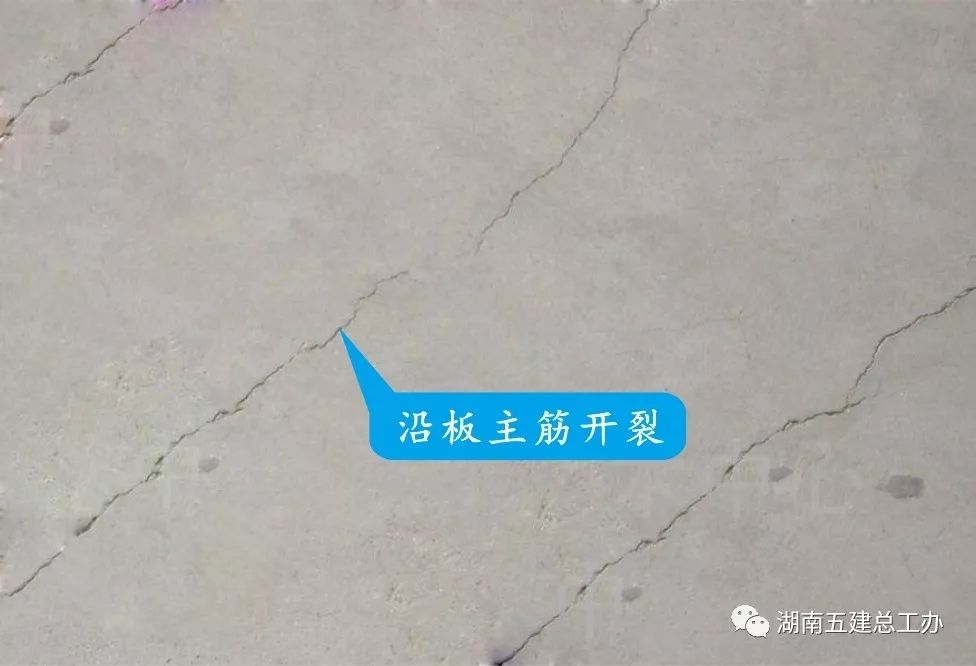

沿板主筋开裂

表现形式:现浇楼板沿板筋出现微裂缝。

形成原因:楼板底筋、面筋保护层偏小,垂直方向的分布钢筋保护层过大或没有分布筋,致使钢筋部位出现微裂缝。

06

沿预埋管开裂

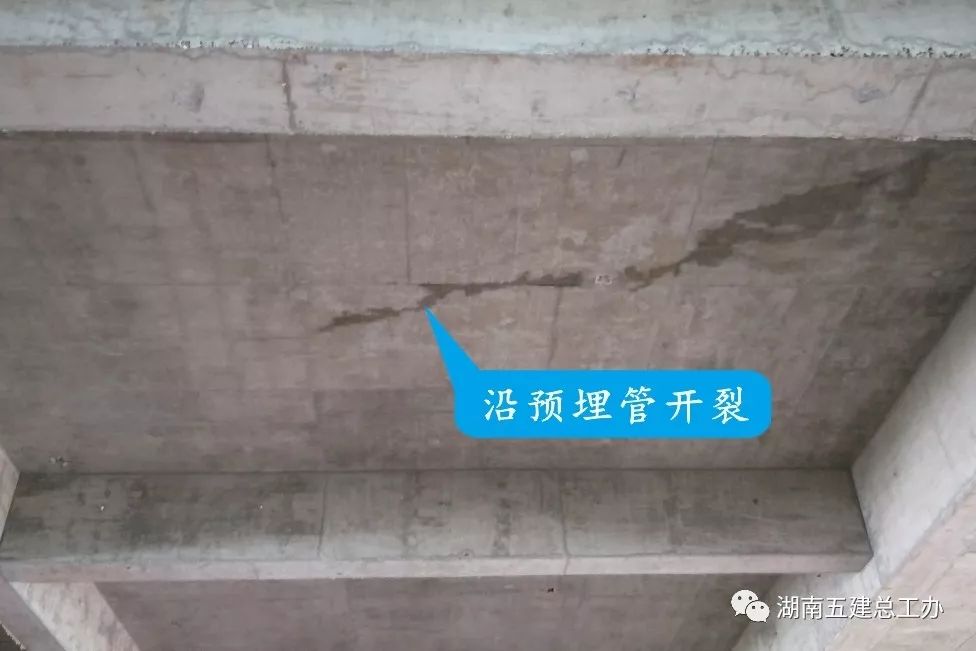

表现形式:现浇楼板沿预埋线管易产生裂缝。

形成原因:预埋线管直径过大或楼板厚度偏薄,或放置位置不合理,未放置在楼板中部。

07

无规则龟裂

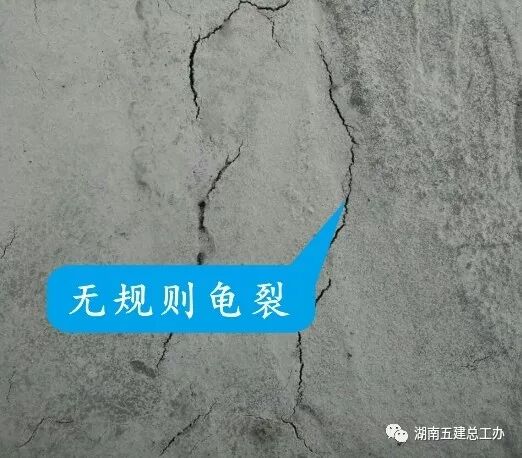

表现形式:现浇楼板表面出现无规则龟裂。

形成原因:混凝土水灰比过大或粗细骨料级配不良,二次收抹时间不合理,未采用抹光机压实抹平。

楼板裂缝的防治措施

01

优化混凝土配合比,严格控制掺合料总掺量、水泥总用量和其他外加剂用量。

02

预拌混凝土在运输、浇筑过程中,严禁随意加水。

03

现浇楼板浇筑后12小时内(1.2N/m㎡)不得上人,24小时内不宜在现浇楼板上吊运和集中堆放施工物料。

04

混凝土模板支撑体系需必计算确定,除满足强度要求外,还必须有足够的刚度和稳定性。待同条件养护试块达到设计和规范规定强度时方允许拆模,并结合施工荷载保留部分支撑。

05

建筑物端部房间外角应按设计要求设置放射加强钢筋,设计无要求时也应建议设计增设。

06

楼板混凝土浇筑时,应在初凝前进行二次振捣,终凝前进行两次抹压。混凝土应在初凝后,及时设专人进行养护,保湿养护时间不少于10天。

07

楼板上吊装、运输、堆放材料、构件时,应采取措施,减轻对楼板的冲击。外架采用悬挑外架时,对布设悬挑工字钢的楼板,应进行强度、刚度及局部承载验算。

08

混凝土浇筑时,严禁采用钢管等物料在楼板上压制敷设水平管线的管槽。如楼板内预埋水平管发生漏埋、错埋,不得随意在板上剔槽敷管,应在装饰层内综合布设。

09

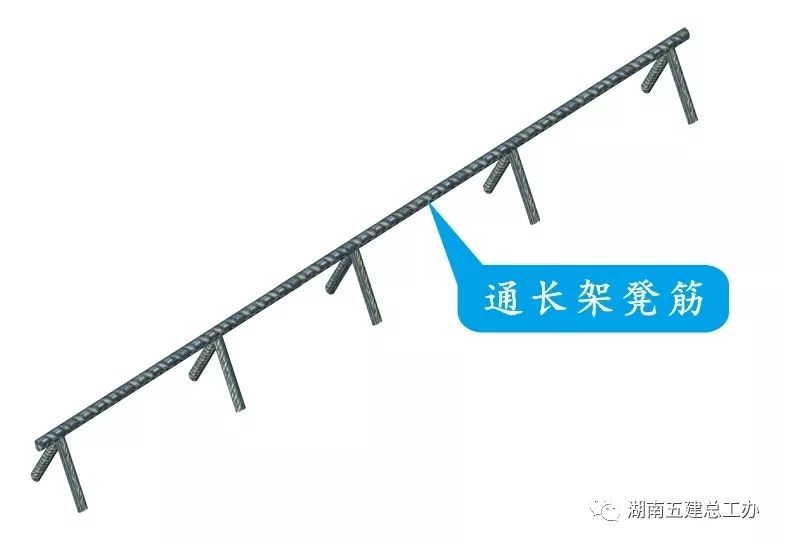

严格控制现浇板的厚度和现浇板中钢筋保护层的厚度。阳台、雨蓬等悬挑现浇板负弯矩钢筋下面,应设置间距不大于500mm的钢筋保护支架,在浇筑混凝土时,保证钢筋不位移。楼板负筋宜采用通长钢筋马凳筋确保保护层厚度,底筋宜采用细石砼保护层。

10

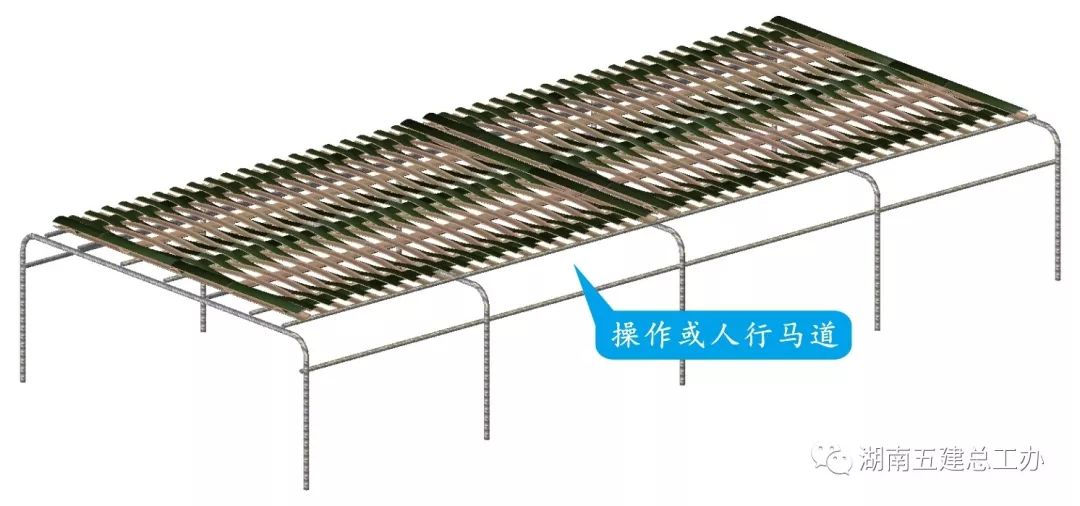

楼板混凝土浇筑前,必须搭设可靠的施工平台、人行走道,施工中应派专人护理钢筋,确保钢筋位置符合要求,并设专人移动操作马道。

11

在混凝土浇筑完毕后的12h以内,对混凝土加以覆盖和保湿养护,用塑料布覆盖养护,应全面将混凝土盖严,并保持塑料布内有凝结水。

12

楼板内预埋水平线管的直径不应大于板厚的1/3,并置于板底层钢筋之上。板内线管预埋宜避免交叉,确需交叉时应设接线盒。

13

楼板泵管、测量孔洞等应采用圆锥形,上部比下部大30mm;不宜采用方形,避免楼板受力后出现应力集中,板中微裂缝沿孔洞四角延伸。

推荐资料(点击文字跳转)

某住宅楼楼板裂缝维修加固结构施工图

浅谈商品混凝土现浇楼板裂缝的原因分析与防治措施

楼板裂缝修复及加固施工方案

知识点:楼板裂缝的原因及防治措施

  • 敬于才华
    敬于才华 沙发

    配合比、材料不符合要求或现场加水致使坍落度过大,堆载过重、拆模过早、养护不良。混凝土早期强度低,水化及养护过程中干缩所致。

    2022-08-29 14:53:29

    回复 举报
    赞同0
这个家伙什么也没有留下。。。

建筑施工

返回版块

65.82 万条内容 · 1583 人订阅

猜你喜欢

阅读下一篇

如何合理“早拆模”?

“早拆模”施工技术是指利用早拆支撑头、钢支撑或钢支架、主次梁等组成的支撑系统,在底模拆除时的混凝土强度要求符合GB50204《混凝土结构工程施工质量验收规范》规定时,保留一部分狭窄底模板、早拆支撑头和养护支撑后拆,使拆除部分的构件跨度在规范允许范围内,实现大部分底模和支撑系统早拆的模板施工技术 底模拆除时的混凝土强度要求

回帖成功

经验值 +10
