装配式电气施工注意事项

发布于:2022-07-27 17:30:27 来自:装配式建筑/装配式施工 [复制转发]



机电管线敷设在轻质条板隔墙内时应符合下列规定:
1)墙板内线管、开关、插座宜在厂内完成暗埋,墙板与梁底、板底交接处应预留洞口且洞口宽度应小于二分之一的板宽,墙板内线管伸进洞口宜为60mm。
2)严禁在墙板上横向、斜向开槽敷设电气管线;采用空心条板时线管宜通过墙板芯孔,不应另行开槽敷设。
3)不应在隔墙两侧同一部位开槽、开洞,其间距应大于150mm; 开槽深度应小于隔墙厚度的2/5,开槽宽度则按所敷设管线的管径+30mm控制。
4)开关、插座、管线穿过隔墙的位置应采取防火封堵、密封隔声和必要加固措施。


2.某些材质的条板隔墙或面板在潮湿环境下,会引起强度降低,还会出现烂根、起鼓、脱皮等问题。因此,在卫生间等潮湿环境,隔墙的下端应采取处理措施,卫生间等用水房间的隔墙下端宜设强度不低于C20的细石混凝土条形墙

垫,且墙垫顶部高于楼地面完成面不应小于100mm,并应作泛水处理。

3.预制构件的管线综合工作非常重要,预制构件在现场随意开孔、开槽可能会影响到结构安全。机电系统设计应与建筑设计同步进行,预留预埋应满足结构专业相关要求,不应在安装完成后的预制构件上开孔、开槽等;管线穿越楼板较集中区域宜采用现浇楼板。


4.机电系统管线应减少平面交叉;竖向管线宜集中布置,并应满足维修更换的要求。

5.机电系统管线宜与主体结构相分离,宜设置在管线架空层或吊顶空间中,且宜同层布置。机电系统水平管线常见布置方法:电气水平管宜敷设于结构楼板现浇层内,也可布置在本层顶棚吊顶内。给水水平管宜敷设于本层建筑垫层内。空调水平管宜布置在本层项棚吊顶内。

6.当管线必须穿越预制构件时,预制构件内可预留套管或孔洞,但预留位置不应影响结构安全。

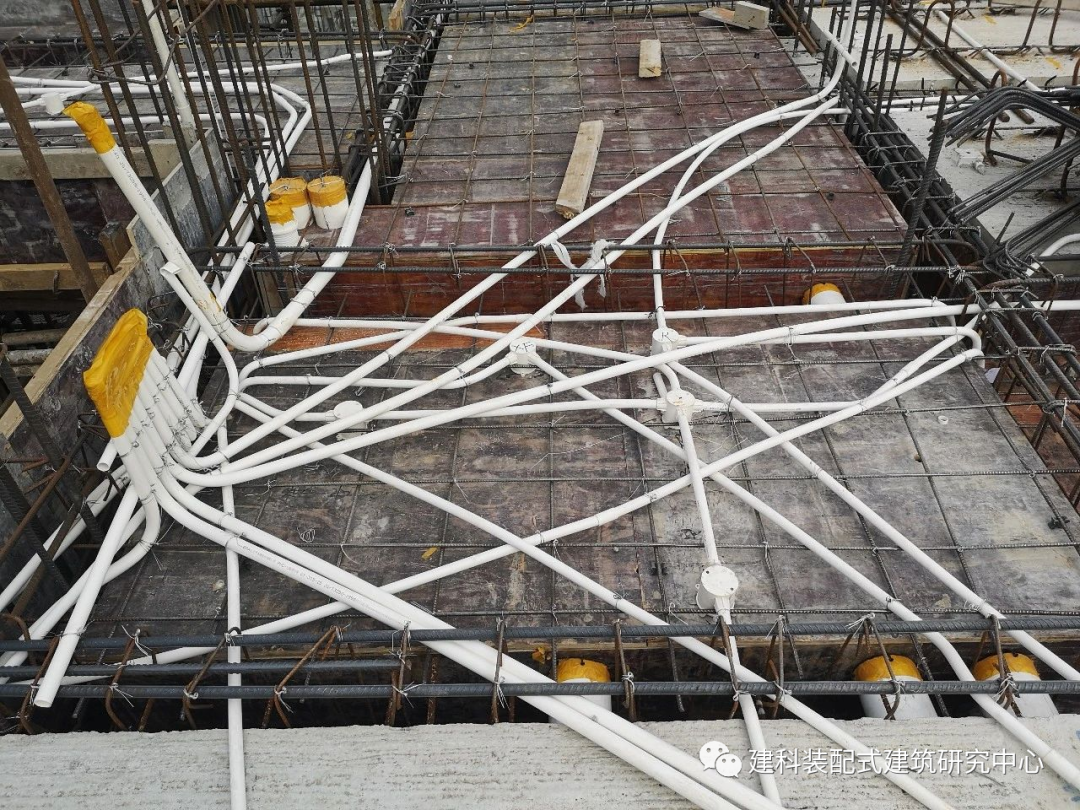

7.电气线路 受条件限制必须采用暗敷设时,宜优先在叠合楼板、钢筋桁架楼承板、压型钢板现浇层以及建筑垫层内敷设。

8.电气设备箱(配电箱、智能化配线箱)不宜安装在预制构件上,宜设置在现浇或砌筑墙体上。


资料推荐


20D804 装配式建筑电气设计与安装

装配式建筑电气管线工艺详解




装配式施工

返回版块

9382 条内容 · 122 人订阅

猜你喜欢

阅读下一篇

为什么吊顶转角加固了,还是开裂?

往期文章中,大家可以学习到关于 吊顶开裂现象 的解决措施,其中就有要 对 吊顶转角进行加固 的做法。 但是现实情况是,及时做了转角加固但还是开裂,这是为什么呢?怎么去预防这种情况呢? 本篇文章将分别从 转角开裂原因 和 开裂现象预防 以及围绕 为什么转角加固后还是开裂了 问题来详细展开了解:

回帖成功

经验值 +10
