土木在线论坛 \ 给排水工程 \ 市政给排水 \ 义乌污水管网提升改造相关工作进展及经验做法

义乌污水管网提升改造相关工作进展及经验做法

发布于:2024-03-21 13:46:21 来自:给排水工程/市政给排水 [复制转发]

义乌市城市建成区总面积113.06平方公里,目前雨水管渠长1170km,污水管网基本实现城乡全覆盖,全市9座污水处理厂配套主次管网长度2205km,污水实现应纳尽纳。

一、义乌市建成区污水管网现状

01

污水监管职责统一,管网养护主体集中?

义乌市主城区内污水管网运营维护职权明确,均由义乌市排水公司管辖,具有统一的建设规划和有效的管网设施普查、更新、备案机制。有利于污水管网的日常监管、长效运维及提升改造。

义乌市排水公司运维团队

02

污水零直排,低水低用,资源适配

建成区范围内污水零直排创建工作成果保持优秀,污水集中处理率高,污水管网事故发生率低,污水清洁排放比例及再生水利用率均优于周边县市。并且,为响应节水型城市创建,义乌还编制了《义乌市分质供水专项规划》,进一步提高污水再生水的利用水平,有效提高水资源配置效率和用水安全

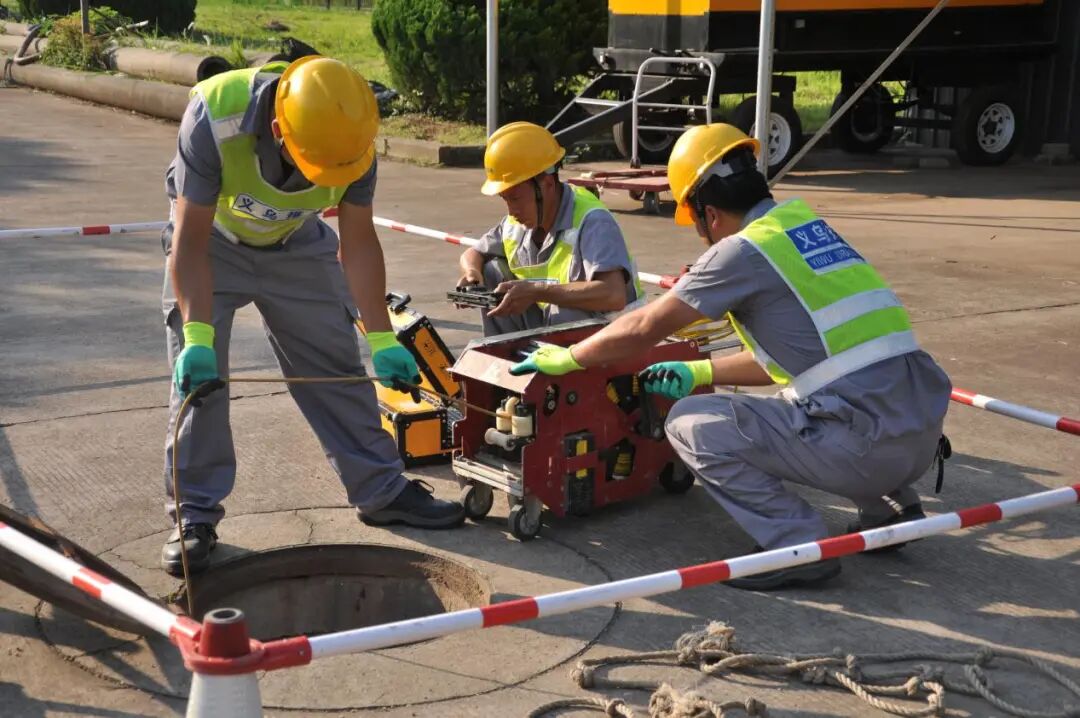

苏福工业水厂

03

“一网九厂”,互相互通新格局?

义乌市通过打造全市域“一网九厂”互联互通新格局,科学调度、挖潜增容,实现污水合理分配,提升污水处理能力,避免污水外排,达到保护环境的目的。

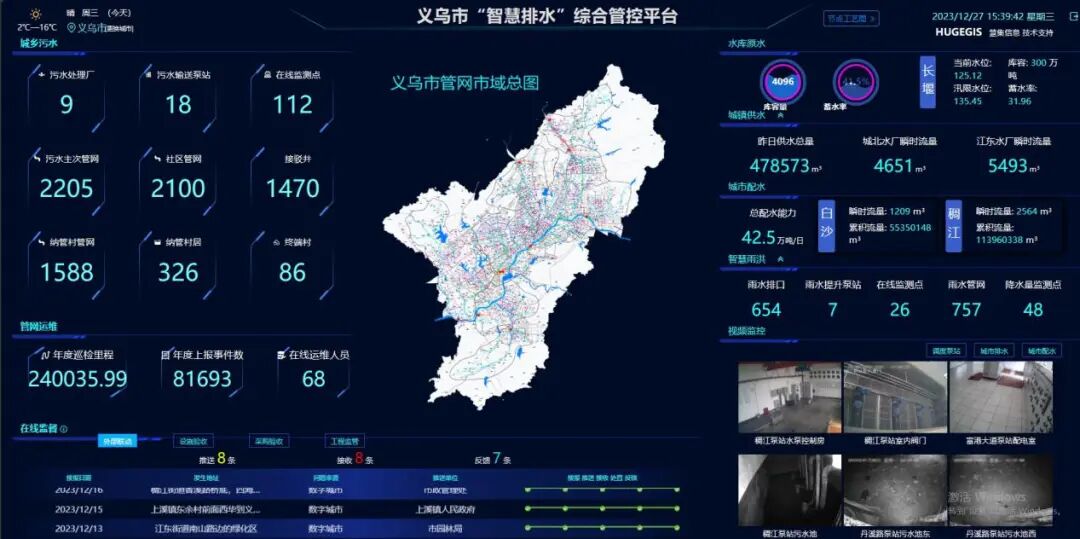

“一网九厂”互联互通

二、主要做法

01

方案先行

一是编制《义乌市城市发展和市政公用基础设施建设“十四五”规划》,总结“十三五”时期义乌市市政公用基础设施的发展成就、主要矛盾和问题,提出“十四五”期间义乌市市政公用基础设施的发展思路、发展目标、主要任务及保障机制,指导“十四五”时期全市市政公用基础设施建设和管理。共梳理排水项目45项,计划投资约90亿元;二是编制了《义乌老城区有机更新区块市政基础设施专项规划》报告,引导市政基础设施向集约、智能、绿色、低碳的方向发展,形成一批可推广、可复制的建设模式,并通过以点带面、示范引领,促进基础设施整体水平的提升。根据专项规划的引领,对城南河污水总管进行移位,将原接入雨水板涵的三挺路污水总管接入江滨污水总管,现雨污分流;根据规划路网及用地性质的调整,污水管网随着区块的道路改造进行更新改造,已完成了16段污水管道改造,加快了老城区改造进程。有机更新区块内已建设完成了较为完整的污水收集系统,包括污水总管、污水干管、污水支管。

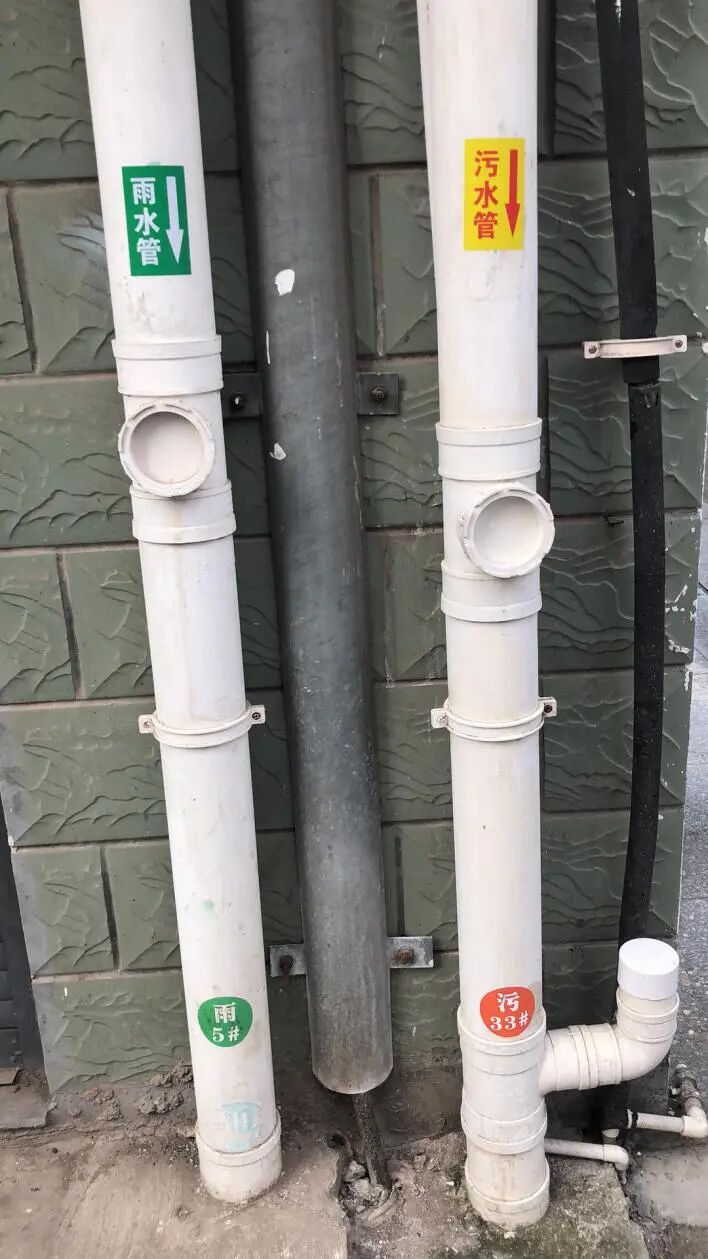

雨污分流

02

项目建设

一是推进污水管网项目建设。对新建区块按新标准进行管网规划,对排水能力不足的管网进行改造或开辟新通道。自2021年以来,义乌共新建或改造雨污水管网64个项目,总共投资约7.8亿元,改造长度101.9公里。通过进行雨污分流改造,新建雨水管网,连通水系,新建污水管网,连通现状污水管网,解决现状雨污水无序排放问题。二是推进污水设施项目建设。计划投资70.6亿元,建设一批污水设施项目。推进双江湖净水厂、江东污水处理厂三期扩建工程等8项水厂建设,推进双江湖新区污水泵站、丝路新区污水泵站2座污水泵站建设,推进阳光大道(苏福路-大陈江)污水压力管工程、经发大道箱涵改造工程、佛堂污水压力总管工程等10项排水设施建设

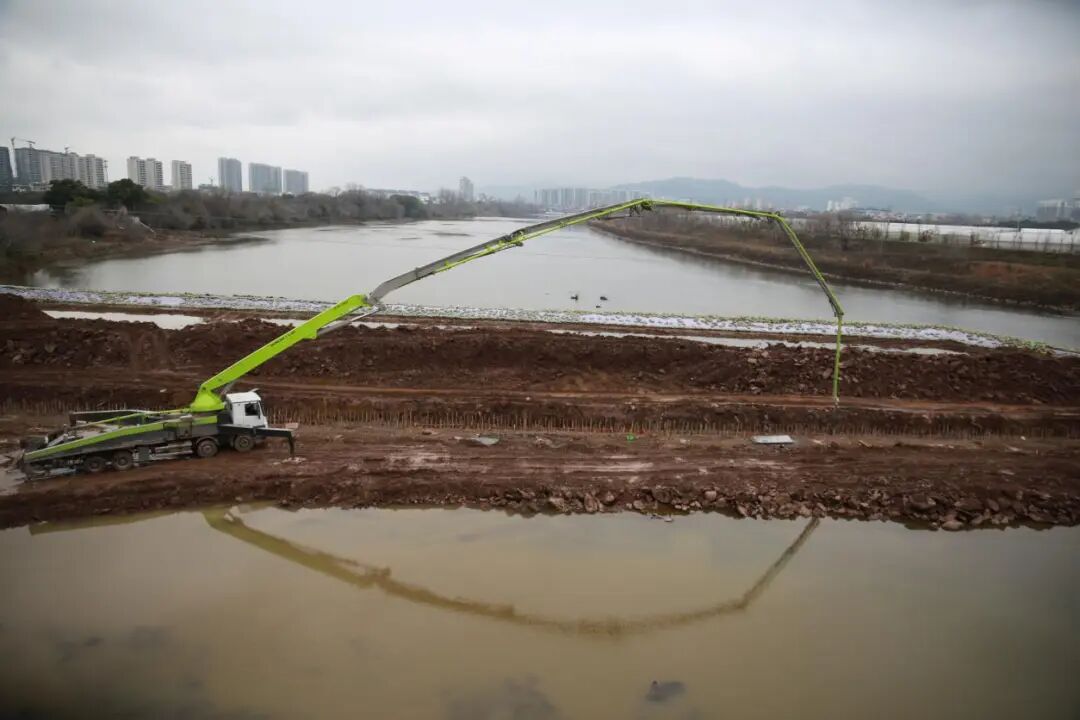

过江污水管网施工

03

资金保障

一是财政保障项目资金。义乌市财政和镇级财政分别保障市级和镇街污水管网项目建设;二是国企筹措推进项目建设。义乌市水务集团作为义乌国有企业,负责运营全市域雨污水管网和污水处理设施,水务集团筹措资金建设推进污水设施建设;三是政府专项债保障项目建设。义乌发行地方政府专项债券共计2.4亿元,推动建设义乌市雨污水管提标扩容工程(一期)项目,项目包含义乌江两侧污水总管提标工程等8个子项;四是省级资金补助。每年省财政厅和省建设厅会下发省级住房和城市建设专项资金,专项资金用于补助义乌城镇污水处理基础设施建设。

04

智慧引领

通过建设智慧化“管网一张图”,补齐污水管网基础设施短板。根据《关于完成全省“污水管网一张图”试点项目的通知》(浙治水办函〔2022〕23号),义乌市被确定为全省“污水管网一张图”建设12个试点单位之一,并于2022年12月8日在全省“污水管网一张图”建设试点评估视频会议上完成“污水管网一张图”试点建设情况汇报。截至目前,义乌市“污水管网一张图”工作已满足省治水办关于“污水管网一张图”试点工作的全部基本要求,包含标准的制定、排水设施编码、基础数据采集录入,前端感知设备安装布点、应用场景搭建,实现了“管网一张图”基本功能。通过“管网一张图”就能掌握全市雨污水设施家底,并借助平台对管网运行情况进行实时监测,精准找到管网破损点,并对城镇内涝、污水溢流等突发情况实施预警。

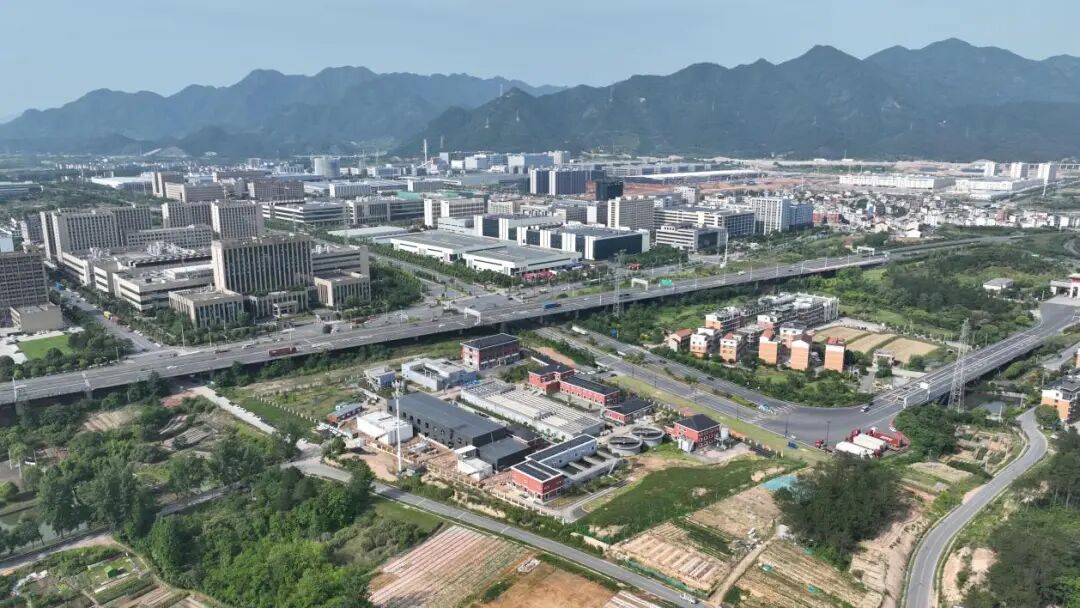

义乌市“智慧排水”综合管控平台

05

科学调度

针对污水厂检修、管网抢修期间、用水高峰时段污水厂来不及处理等情况,义乌从2015年开始,精心策划、整体布局“一网九厂”,通过科学调度,缓解污水运行压力。2016年以来,累计投资3亿元统筹实施了13个管网连接项目和18座加压泵站,目前实现了七座污水厂联网,部分重要区域还实现了双向互联互通(中心-江东、中心-稠江、稠江-义亭、义亭-佛堂)。通过污水厂连接管网的调度,充分利用其他污水厂富余处理能力,实现“削峰填谷”,有效缓解运行压力。

三、下步工作

针对全省部署的城镇污水管网改造提升五年方案,下一步义乌市重点做好以下几项工作。

01

系统推进污水管网隐患排查及提升改造工程

根据《浙江省城市地下市政基础设施隐患排查技术导则》等规定要求,建立完善污水管网周期性排查检测工作机制,全面开展污水管网隐患排查及综合评估工作,形成污水管网设施问题数据库。结合隐患排查结果,科学合理制订年度整改计划,明确整改时限。例如义乌江西侧(丹溪路-宗泽路)污水总管、义乌江东侧(经发大道-宾王路)污水总管等提标改造工程,对这些现状存在缺陷隐患的污水管道进行内衬修复,以进一步提高污水收集效能。

污水管网排查检测

02

进一步提升污水系统应急处理能力

结合城市有机更新改造、道路改造等工程,加快有机更新区块污水管网改造建设,从安全、韧性角度出发,进一步完善各污水厂之间的互联互通,加强在事故及水量变化时实现各系统之间的协调能力,例如佛堂污水厂-稠江污水厂联络管工程、大陈污水厂-苏溪污水厂联络管工程等,以增强应对突发事故的韧性,明显减少甚至避免改扩建工程及事故造成环境污染事件的发生。

03

加快完成排水专项规划编制工作

依据《义乌市国土空间总体规划》(2020-2035)及最新的相关规范,完善排水专项规划的编制,进一步优化污水系统布局,提升污水管网互联互通水平。在全面摸底调查的基础上,科学制订提升改造计划,发现问题、明确任务、精准施策,为全面推进污水管网设施提升改造工作提供规划依据。

04

全面推进完善智慧排水系统建设

进一步在各重要排水节点布置智能监测设备,提高监测覆盖率,迭代完善智慧排水系统,完善排水用户、排水管网、泵站、污水处理厂全流程的数据在线监测机制,科学运用数字化成果。提升污水系统的运维水平,实现污水系统的监测、运维、风险预测、应急处置的一体化运维模式。
