人防施工各种穿防护墙密闭做法


01
电气钢管采用钢板密闭肋

厚3~4mm,钢板密闭肋应与结构钢筋焊牢。

02
电气刚性阻燃塑料管

采用相同质材塑料板制作密闭肋,板厚>5mm。

03
通风管钢管厚度

应不小于3mm,密闭肋厚5~6mm,出墙面长度应为100mm。

04

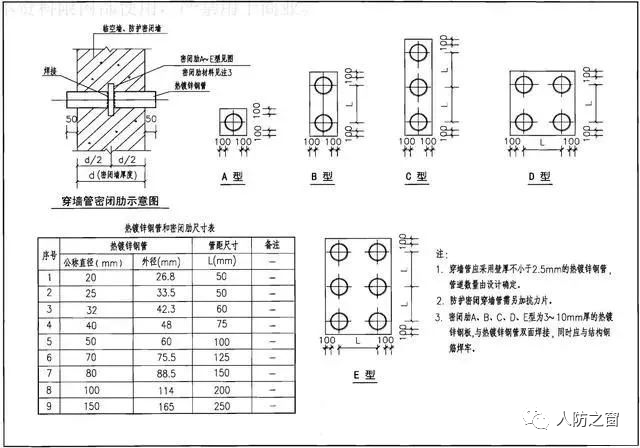

密闭肋做法大样图

如下:


穿墙管密闭肋详图

05

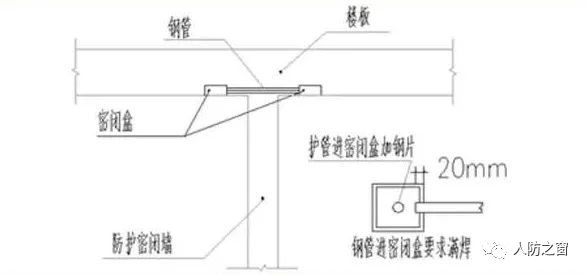

电气密闭盒做法

见下图

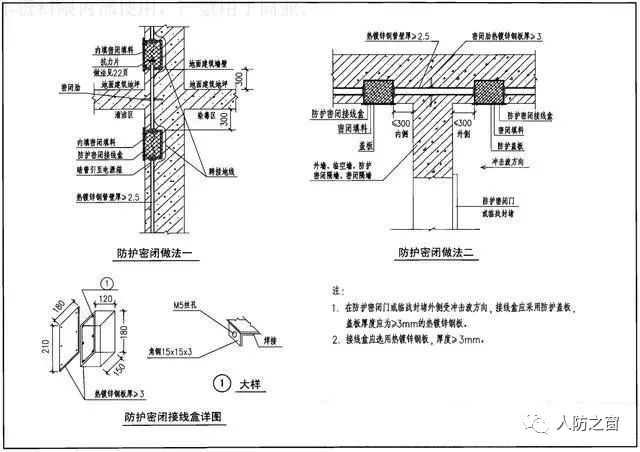

电气线路暗管敷设防护密闭做法

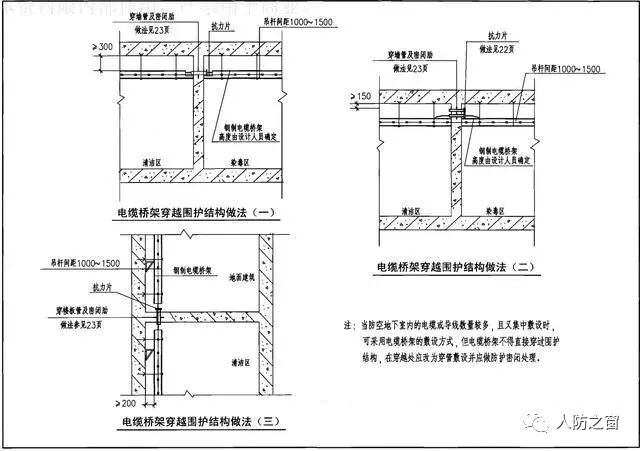

电缆桥架穿越防空地下室围护结构做法

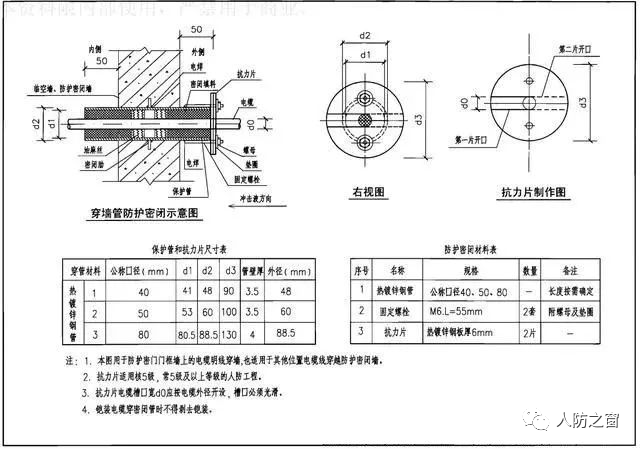

防护密闭穿墙管抗力片详图


06
人防工程密闭套管预留预埋

穿过人防护结构给水引入管,排水出户管、通气管、供油管、消防给水管,在其穿墙和楼板处应预埋防护密闭套管;

给水管,压力排水管的密闭穿墙短管,采用壁厚大于3mm的热镀锌钢管,密闭翼环应采用10-12mm的钢板制作,钢板要平整,其翼高宜为30-50mm,密闭翼环与密闭穿墙短管的结合部位其焊缝区要求饱满、均匀、严密。

密闭穿墙短管两端的固定法兰做法于密闭翼环做法相同,密闭穿墙短管两端固定法兰外侧要与墙面在同一平面上;

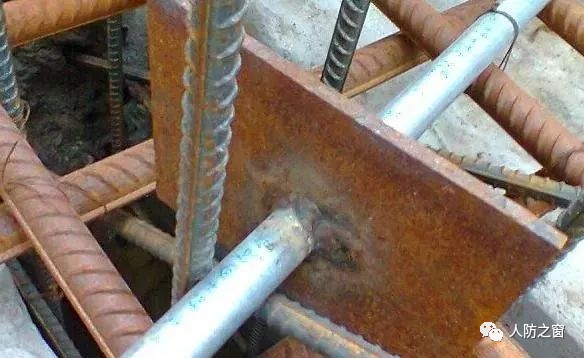

密闭翼环应位于墙体厚度的中间,并应与周围结构钢筋焊牢,密闭穿墙短管的轴线应与所在墙面垂直。

见下图:


防护密闭套管安装图(E型)

07
结构孔洞预留

认真熟悉图纸,仔细核对建筑、结构与安装各专业图纸预留孔洞是否一致,全部汇集到结构预留孔洞图纸上,以便结构按图进行预留,避免各专业分别提交预留孔洞图造成冲突。

根据设计资料,收集对应大型机电设备数据,复核机电大型设备吊装孔洞尺寸、预埋件、荷载等条件能否满足大型设备的吊装要求。

结构施工前应完成如电气竖井、水管井等管线集中部位及人防口部等关键部位预留孔洞的深化布置设计,出具竖井预留孔洞大样图。

结构钢筋施工过程中需要随钢筋施工进度进行巡查,随时提醒钢筋作业进行孔洞预留,钢筋施工完毕模板支护之前需要全面核对预留孔洞位置,标高是否与图纸一致,发现问题立即通知土建相关管理人员落实整改,并跟进复查整改后是否合格。

来源:湖北省人民防空工程协会

知识点:地下室人防工程中各种穿防护墙密闭做法
