土木在线论坛 \ 建筑结构 \ 地基基础 \ 水泥粉煤灰碎石桩(CFG 桩)法复合地基处理

水泥粉煤灰碎石桩(CFG 桩)法复合地基处理

发布于:2022-11-02 09:50:02 来自:建筑结构/地基基础 [复制转发]

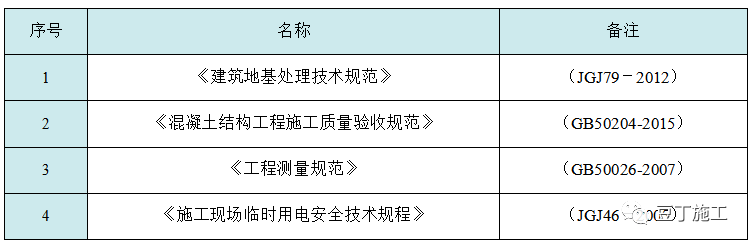

一、 编制依据

二、 施工准备

(一)技术准备

(1)熟悉图纸
a、与建设、监理、设计等相关单位就施工、设计及生产安排中可能遇到的问题充分交换意见,在充分理解设计意图和施工要点的基础上作好内部施工技术交底、安全交底工作。对现场施工环境、排水系统、交通运输、土方堆放场地、施工限制等作出施工总体安排,并对投标时的施工组织设计进行优化、细化。
b、组织技术、生产管理人员熟悉设计图纸、工程内容、工期安排等,在明确总体工作的基础上对各分项工程的施工工艺流程、质量控制要点、施工准备所需的人、材、机、外部环境等做到心中有数,项目总工负责澄清项目实施中存在的疑问,并做好技术交底工作。
c、根据场地情况合理布置测量控制点,要求通视好、不影响交通,并考虑到基坑开挖。
d、图纸会审会议上提出我方的意见,并形成文字会议记录。
e、组织施工人员就施工当中可能遇到的技术难题选择最优方案,为圆满完成工程施工任务打好基础。
(2)技术交底
由项目技术负责人对项目部施工员、质检员进行图纸和《施工组织设计》的技术交底;由项目施工员对作业班组作技术质量安全交底,履行交底签字手续。
(3)建立测量控制网
根据业主所提供红线(或轴线点)和水准点,建立适合本工程的测量定位网络和标高控制网络,其中重要的坐标控制点要做成相对永久性的测站点,同时得到监理(或业主)的认可。
(4)做好各类原材料的复检工作。
(二) 材料机具准备
施工机具和配套设备:振动沉管法=振动打桩机+配套设备;螺旋钻机成孔泵压砼= 钻机+砼输送泵+砼运输车。为保证施工的连续性,在使用临电时,需配备一台发电机。

主要机械设备表

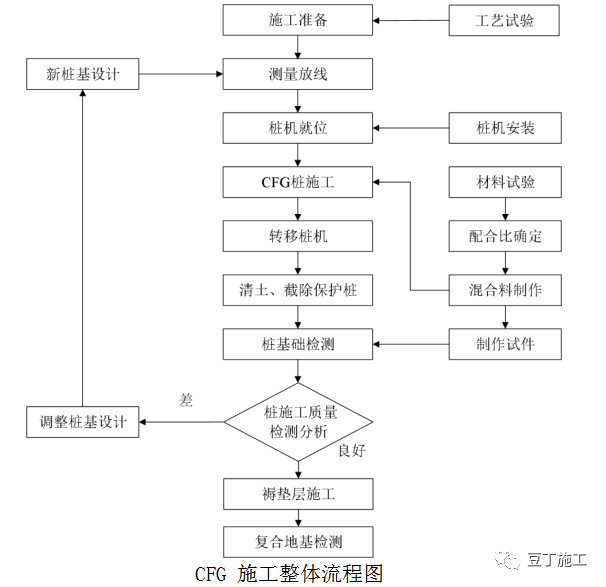

三、 工艺流程

四、 施工要点

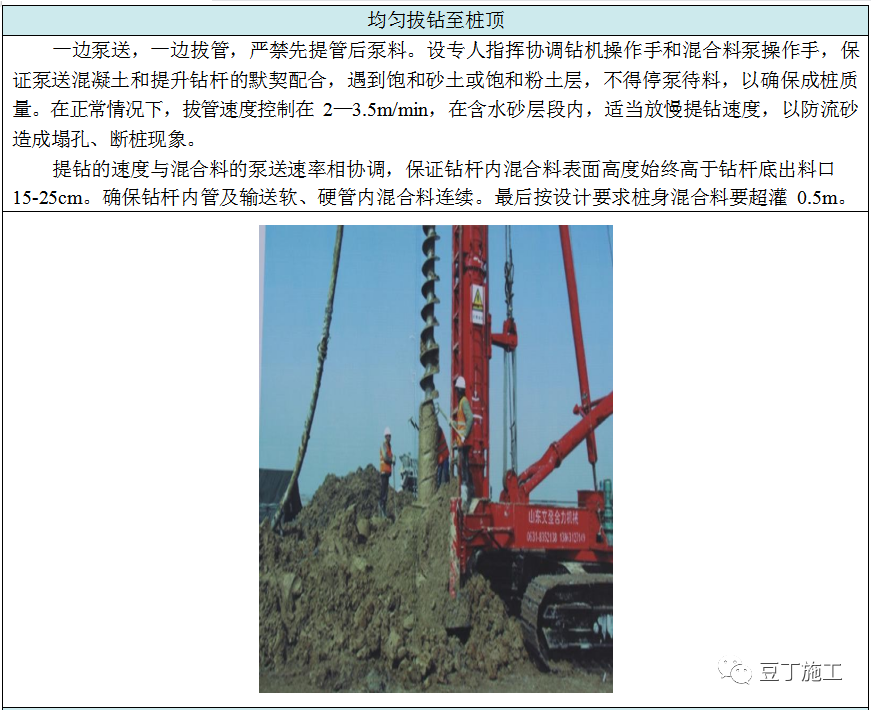

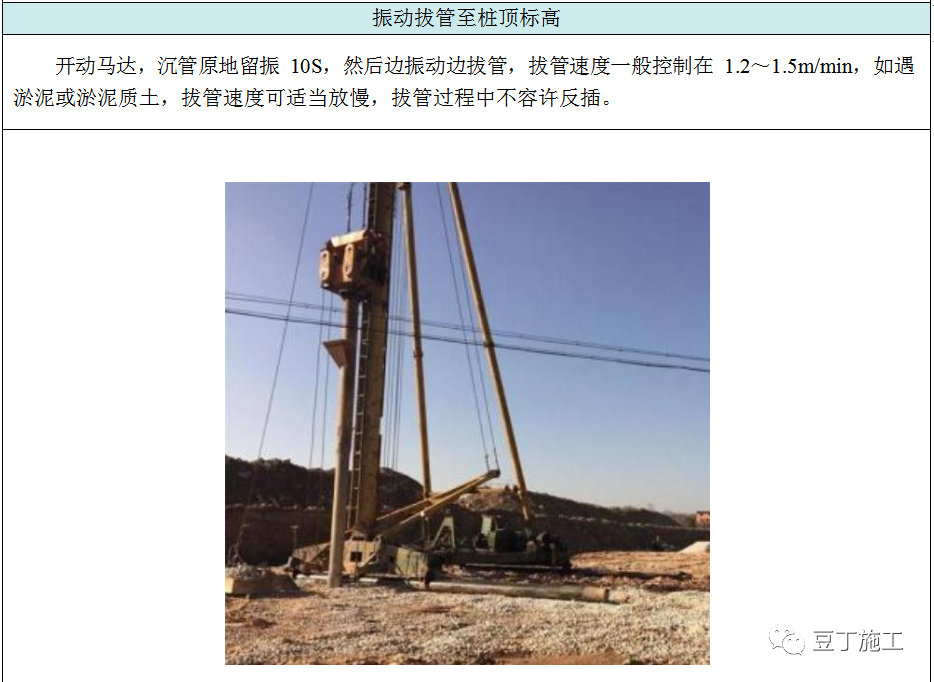

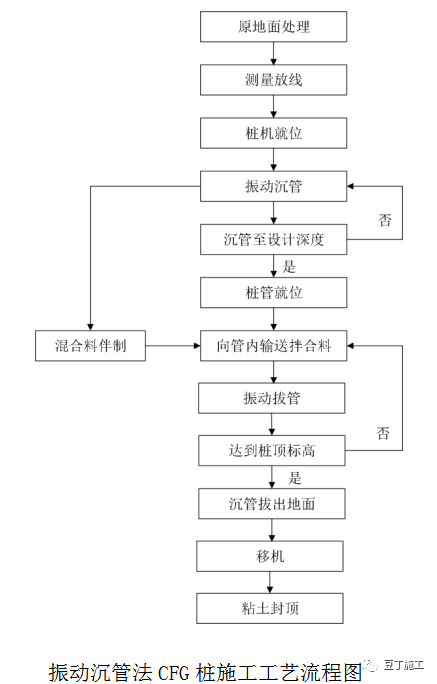

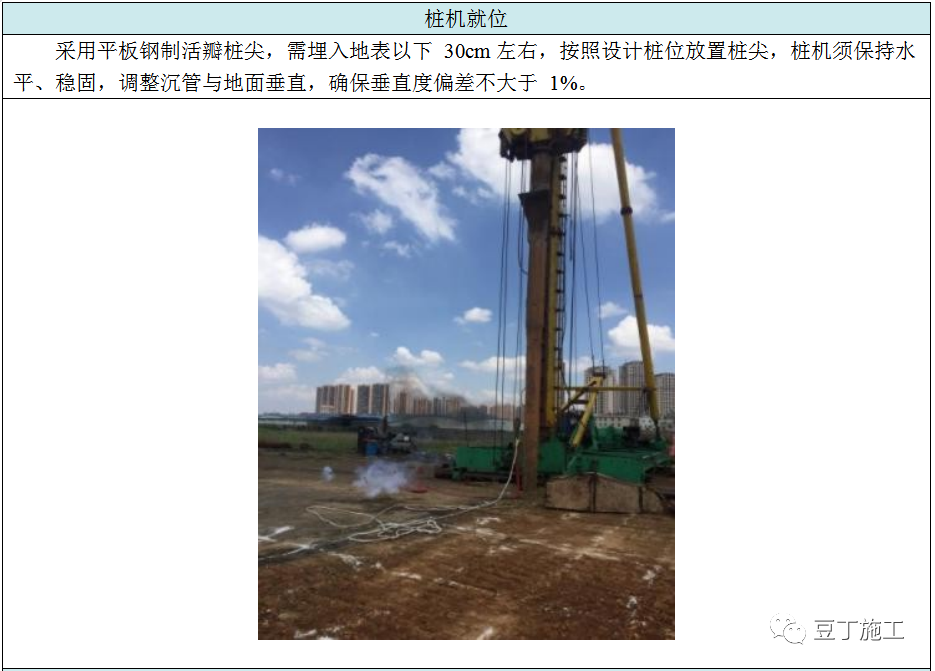

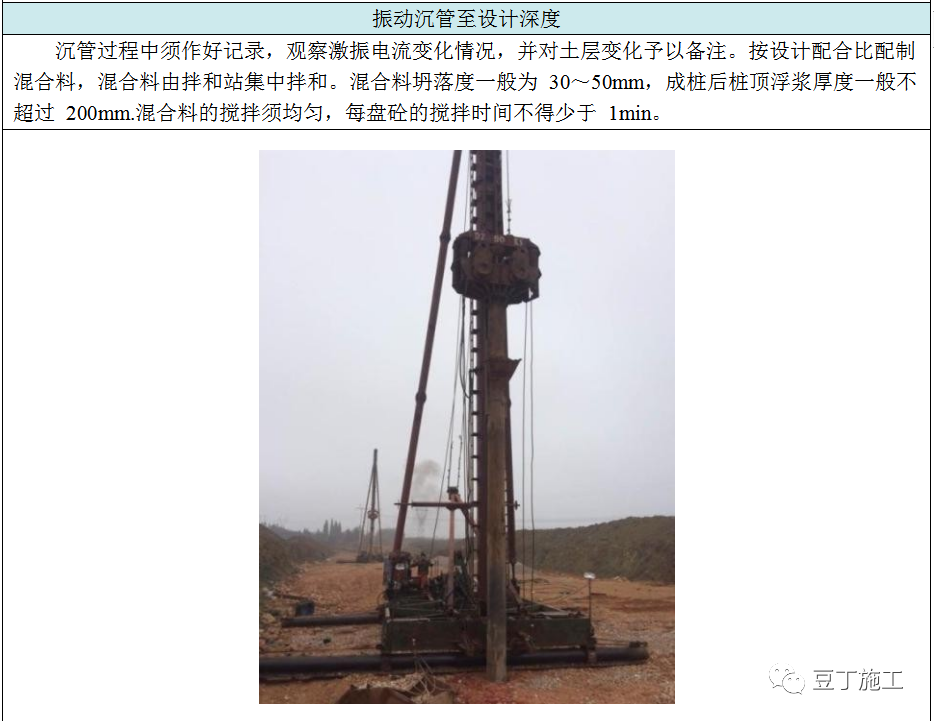

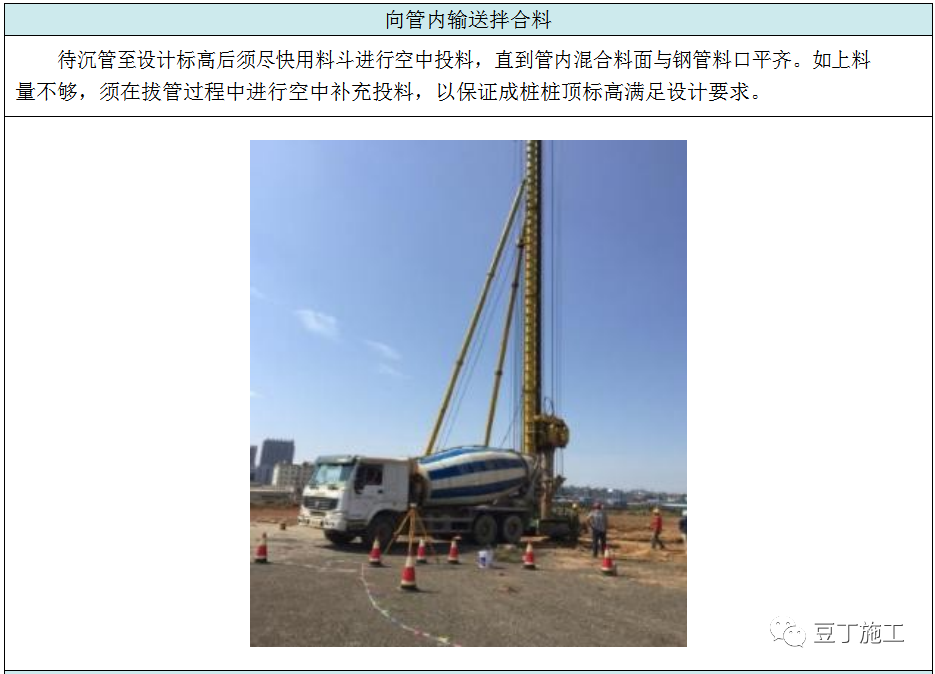

(一)振动沉管法CFG 桩施工

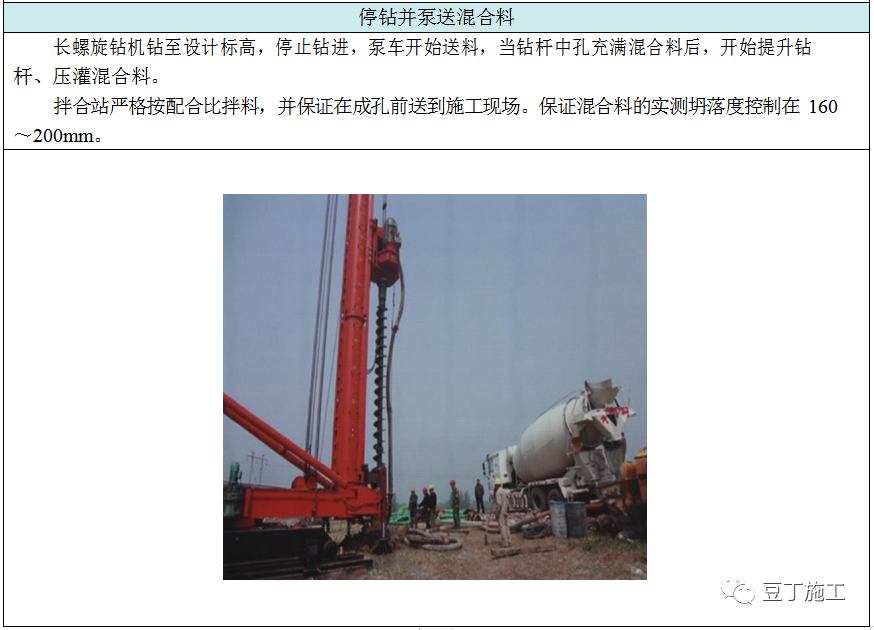

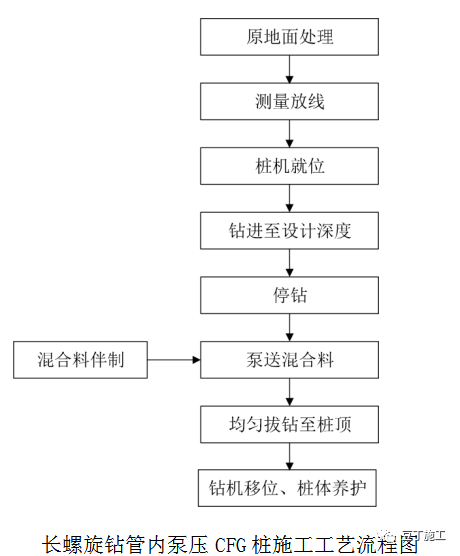

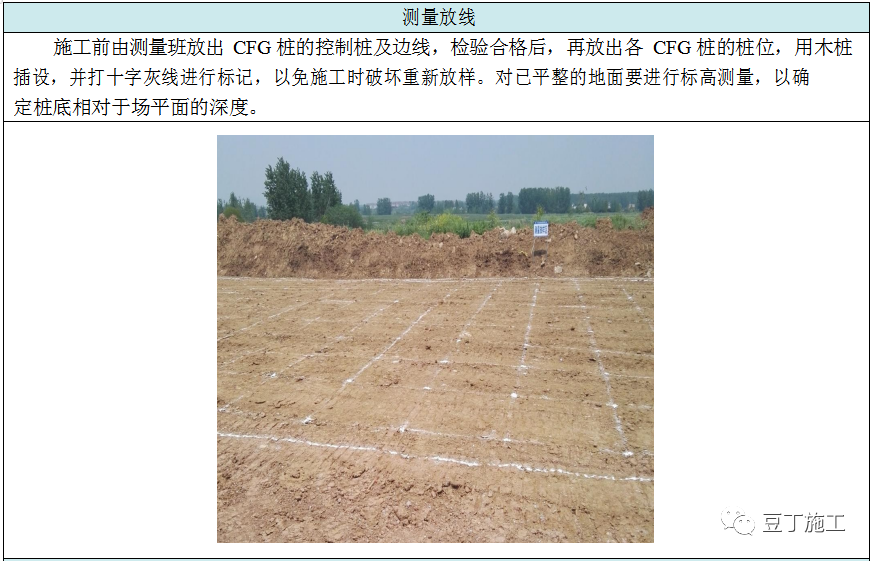

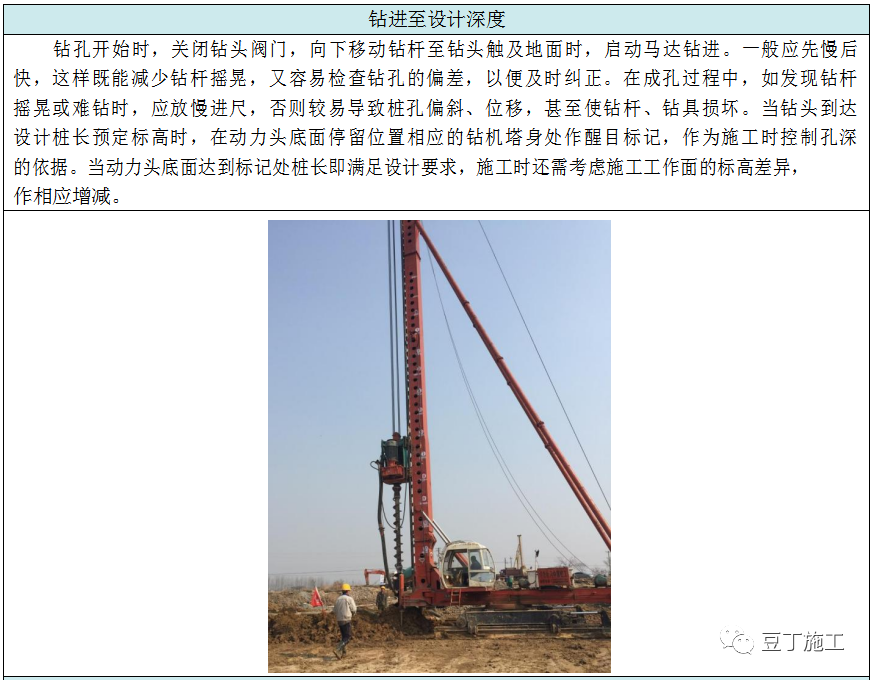

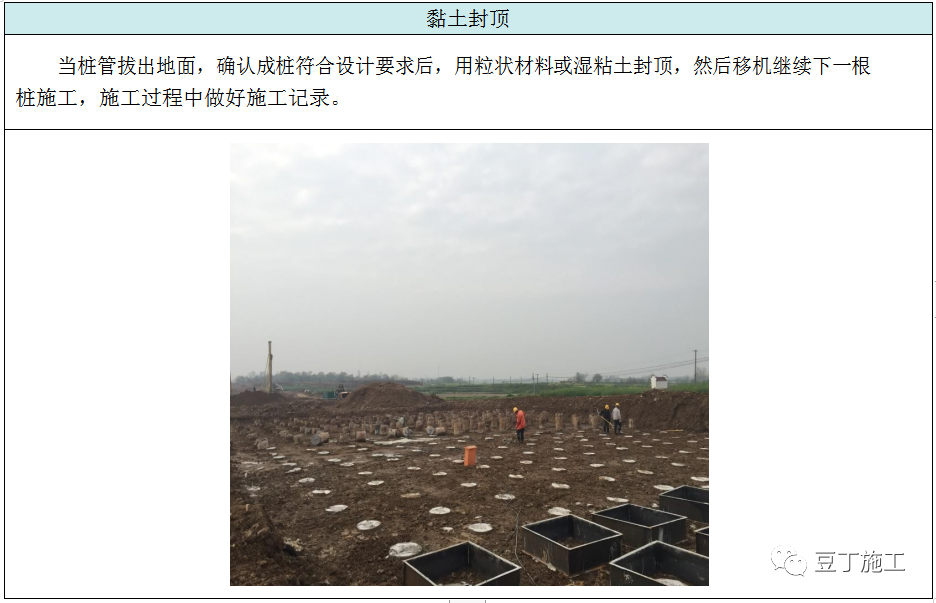

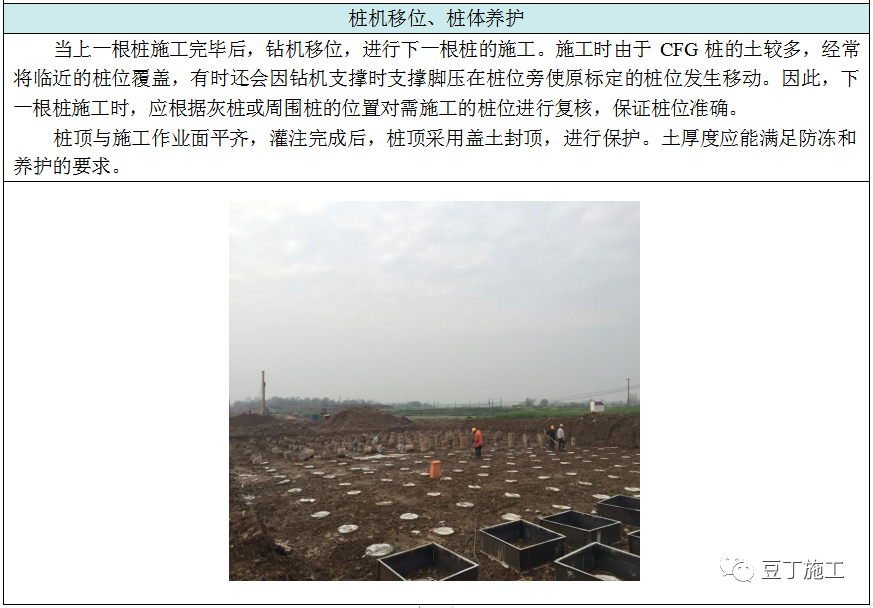

(二)长螺旋钻管内泵压 CFG 桩施工

五、 质量控制要点及检验标准

(一)质量控制要点

(1)过程检测:
a.施工前应按设计要求由试验室进行配合比试验,施工时按配合比配置混合料。施工过程质量检验主要应检查施工记录、混合料坍落度、桩数、桩位偏差、桩顶标高、及桩体试块抗压强度。
b.施工垂直度偏差不应大于 1%;对满堂布桩基础,桩位偏差不应大于 0.4 倍桩径;对条形基础,桩位偏差不应大于 0.25 倍桩径,对单排布桩桩位偏差不应大于 60mm,桩体有效直径不小于设计值。
c.冬季施工时混合料入孔温度不得低于 5℃,对桩头和桩间土应采取保温措施。d.清土和截桩时,应采取措施防止桩顶标高以下桩身断裂和桩间土扰动。
(2)施工后质量检测:
施工结束,一般成桩 28d 后进行桩身完整性及复合地基检测。
a.CFG 桩身检测成桩过程中,抽样做混合料试块,每台桩机一个台班做一组(3 块) 150mm×150mm×150mm 的试块,标准养护,测定 28d 抗压强度。
b.复合地基承载力:复合地基承载力试验应在施工结束 28d 后进行。试验数量为总桩数的 0.2%,每个单体工程的试验数量不应少于 3 根。

(二)质量检验标准

内容源于网络,仅作分享使用,如有侵权,请联系删除

相关资料推荐:

某铁路水泥粉煤灰碎石桩地基处理作业指导书

水泥粉煤灰碎石桩在沿海滩涂地基处理中的应用

知识点:水泥粉煤灰碎石桩法复合地基处理
