通过某大型工程实例,介绍钢筋桁架楼承板在钢结构建筑中应用的设计要点和施工技术,对同类工程具有一定的参考作用。某博物馆地下1层,地上5层,总建筑面积66927m,建筑高度44.75m,主体结构采用内置钢管钢筋混凝土剪力墙-钢桁架外挑悬挂结构。由于本工程采用大跨度悬挂结构体系,清华大学土木工程系的楼层减振体系研究结果表明,若采用压型钢板与轻质混凝土组合楼板,为减少人行荷载引起的楼板振动,就需布置大量的阻尼器,技术难度较大。此外,3层以上各层模板安装作业面高度均在5m以上,最大达23m,属于超高空作业,因此3层以上楼板采用能双向受力、刚度较好的钢筋桁架式压型钢板与普通混凝土组合楼板。
行施工。

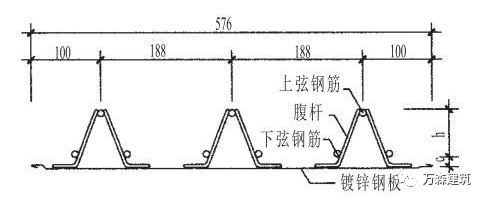

钢筋桁架楼承板横断面如图所示。
四、钢筋桁架楼承板施工技术
1、工艺流程
弹线一清板一吊运→布板→切割→压合一侧焊、端焊→留洞一封堵一验收一栓钉→砌块施工→布筋一埋件一混凝土浇筑及养护。
2、型材连接方法
(1)钢筋桁架楼承板铺设与钢梁连接,板端头与钢梁熔透点焊,中间采用栓钉与钢梁穿透熔焊;钢筋桁架楼承板间用专用夹紧钳咬合压孔连接;端头用专用镀锌边模钢板与钢筋桁架楼承板或钢梁点焊;典型连接方法如图。

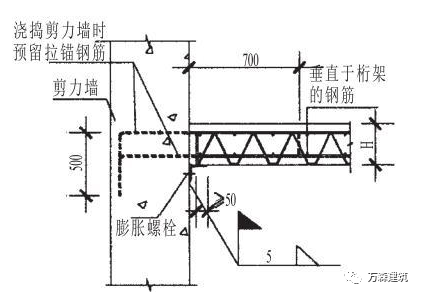

(2)在钢筋桁架楼承板与混凝土墙连接时,应加设角钢,并用膨胀螺栓固定在混凝土墙上,如图
3、楼层标高的调整方法

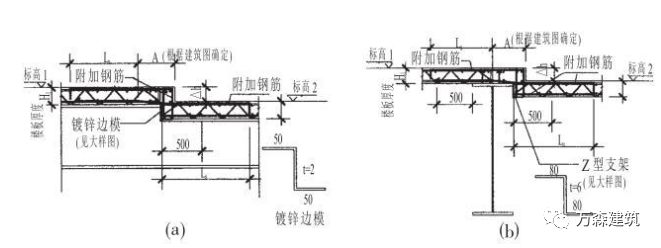

(1)当楼面层结构标高变化不一时,采取加焊Z型支架及附加钢筋措施,使水平结构呈台阶过渡,如图a
(2)降低标高时,在工字梁腹板加焊Z型支架和附加钢筋,如图b。
4、楼面留洞处理

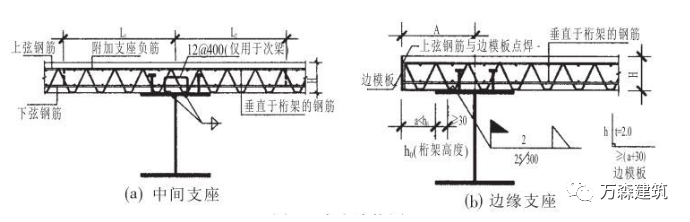

混凝土楼面板预留孔洞,开洞直径或宽度小于100mm时可不设加强筋,混凝土浇注完毕并达到设计强度后切割洞口;开洞直径或宽度为100~1000mm时加设加强筋。
5、钢桁架临时支撑施工

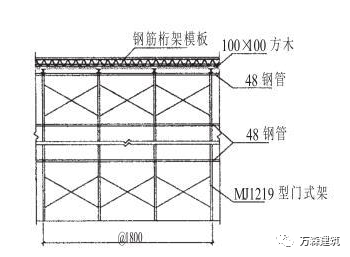

部分钢桁架模板中间需设置临时支撑,可根据楼层高度采用多种不同高度的门式架搭设而成,门式架间距18m,上铺100×100木枋,如图。
6、轻质加气砌块的放置

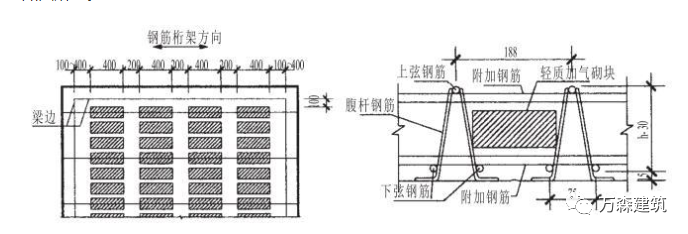

根据结构特点,为减少混凝土楼板的自重,板厚h≥140mm的板中需要放置轻质加气砌块,其容重大于8kN/m?,强度等级不低于MU5,施工时每块砌块下均需加设支撑钢筋26,
如图所示。
7、施工注意事项
(1)浇筑混凝土时布料不宜太集中,采用平板振捣器及时分摊振捣。
(2)混凝土浇筑时,在泵送开关处增设控制压力流量表进行控制,防止较大的冲击力和过量的混凝土对钢楼承板结构造成影响;施工人员及设备应集中布置在主次梁部位,避免直接堆放在钢板上和拖动而造成钢筋桁架楼承板扭曲变形。
(3)施工时应控制混凝土坍落度为12~15cm,且因钢筋桁架楼承板渗水性和透气性较差,混凝土凝结过程中板面水气蒸发较快,浇筑后混凝土板表面的收缩变形大于板底,故加强浇水养护能防止和减少板面收缩裂缝和保证混凝土实体强度。
(4)焊接采用熔透点焊连接,施焊前应准备边角料引弧试焊,调整施焊电流。
(5)钢筋桁架楼承板吊运时采用专用软吊索,每次吊装时应检查其是否有撕裂、割断现象;钢筋桁架楼承板搁置在钢梁上时应防止探头;铺料时操作人员应系好安全带。
钢筋桁架楼承板具有受力模式合理、施工便捷、安全可靠、耐火、防腐性能良好、综合造价优势明显等特点,具有非常良好的发展应用前景。
