土木在线论坛 \ 施工技术 \ 建筑施工 \ 悬挑脚手架安全管理的重点部位

悬挑脚手架安全管理的重点部位

发布于:2022-09-08 16:17:08 来自:施工技术/建筑施工 [复制转发]

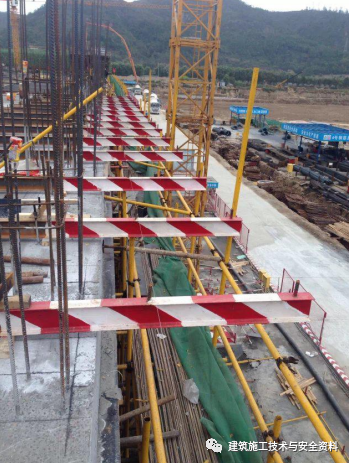

一、悬挑梁是否牢固,有无变形

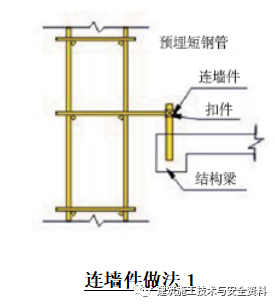

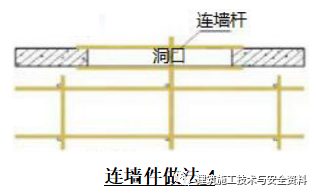

二、连墙件设置是否符合方案和规范要求

三、架体底部是否封闭严密

四、脚手架是否用密目网全部封闭,有无破损

五、剪刀撑和各种斜撑是否按方案设置

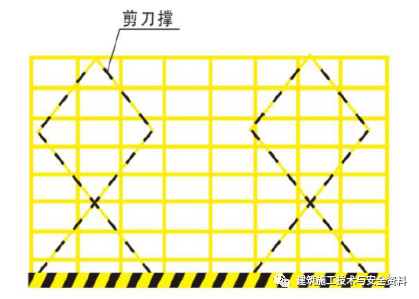

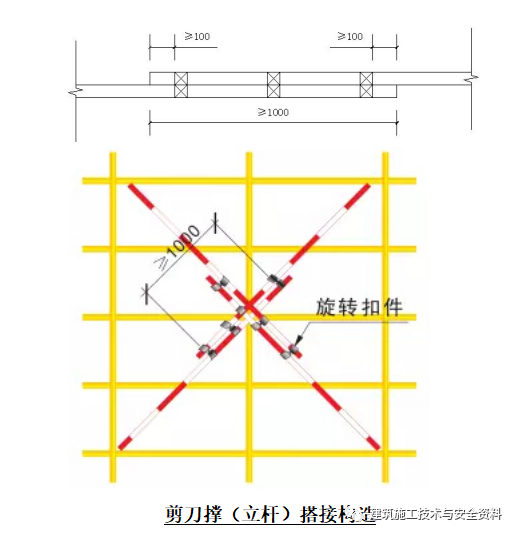

剪刀撑在外侧两端、转角及中间间隔不超过15m的立面上,各设置一道剪刀撑,并应由底至顶连续设置

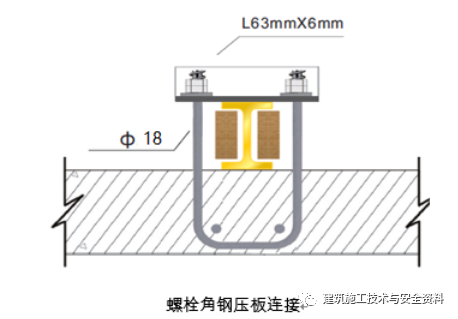

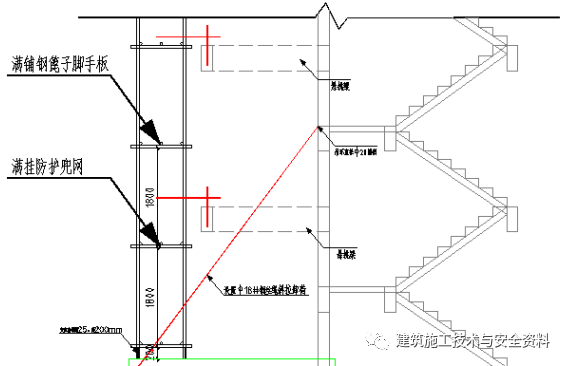

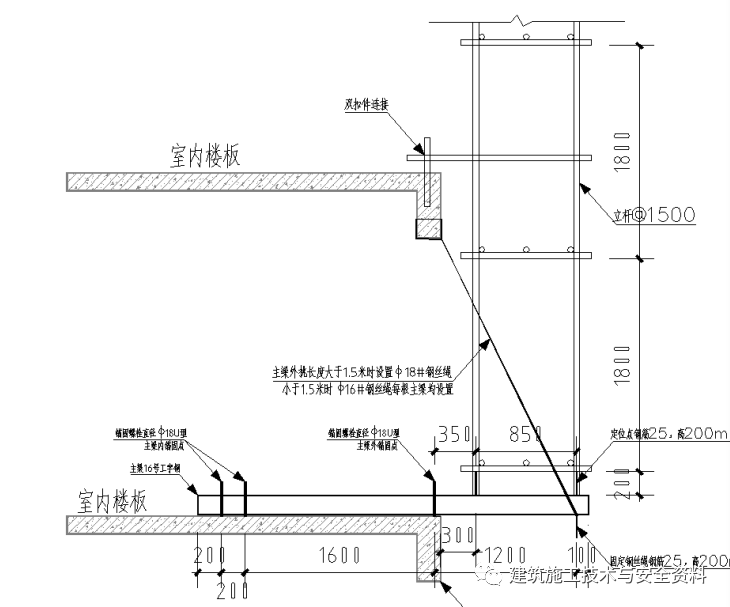

六、悬挑梁与预埋U型螺栓固定

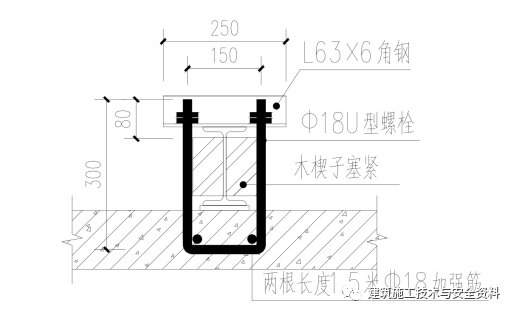

选用16号工字钢,及预埋Ф18U型锚固螺栓,U型锚固螺栓上部采用63mm*63mm*6mm角钢或250*80*8厚钢板

七、搭设过程安全管理

1. 钢梁固定段长度小于悬挑段长度的1.25倍;钢梁外端未设置钢丝绳或钢拉杆与上一层建筑结构拉结;钢梁与建筑结构锚固处结构强度、锚固措施不符合设计和规范;钢梁间距未按悬挑架体立杆纵距设置要求
2.立杆底部与悬挑钢梁连接处未采取可靠固定措施;纵横向扫地杆的设置不符合规范要求
3.脚手板未满铺或铺设不严、不牢、不稳
4.立杆间距、纵向水平杆步距超过设计或规范要求;未在立杆与纵向水平杆交点处设置横向水平杆;未按脚手板铺设的需要增加设置横向水平杆
5.作业层防护栏杆不符合规范要求;作业层架体外侧未设置高度不小于180mm的挡脚板;架体外侧未采用密目式安全网封闭或网间不严。 作业层脚手板下未采用安全平网兜底或作业层以下每隔10m未采用安全平网封闭;

八、悬挑式脚手架验收

悬挑式脚手架验收表

编号

工程名称

总承包单位

搭设(安装)单位

搭设(安装) 单位负责人

验收部位

验收时间

序 号

验收项目

验收内容

验收结果

1

施工方案

符合 JGJ130 规范要求

应有安全专项施工方案及设计计算书,审批手续齐全,超过 20m

有专家论证。

2

钢管、扣件要求

钢管、扣件有复试检测报告。宜采用外径 48.3mm,壁厚 3.6mm 的钢管。

钢管无裂纹、弯曲、压扁、锈蚀。

3

架体与建筑结构拉结

脚手架必须按楼层与结构拉结牢固,拉结点垂直、水平距离 符合要求,拉结必须使用钢性材料,按方案要求设置型钢悬 挑梁,外端的钢丝绳或钢拉杆与上一层建筑结构斜拉结。

4

悬挑梁设 置要求

悬挑钢梁应采用双轴对称截面的整根型钢,钢梁截面高度≥ 160mm,悬挑长度应按设计确定,固定段长度不应小于悬挑段长度的 1.25 倍。型钢悬挑梁固定端应采用 2 个(对)及以 上 U 型钢筋拉环或锚固螺栓与建筑结构梁板固定。

5

剪刀撑设置

脚手架必须设置连续剪刀撑,宽度及角度符合要求。搭接方式应符合规范要求。

6

立杆、大横杆、小横杆的设置要求

立杆间距应符合要求;立杆对接必须符合要求。

大横杆宜设置在立杆内侧,其间距及固定方式应符合要求;对接须符合有关规定。

小横杆的间距、固定方式、搭接方式等应符合要求。

7

脚手板及密目网的设置

操作面脚手板铺设必须符合规范要求。操作面护身栏杆和挡脚板的设置符合要求。操作面下方净空超 3 米时须设一道水

平网。架体须用密目网沿内侧进行封闭,并固定牢固。

8

其他要求

9

验收结论:

验 收 人 签 名

总承包单位

分包单位

其它单位

项目技术负责人:项目生产负责人:项目安全主管:

监理单位意见:

监理工程师:                                                      年    月     日
